Søknad om rammetillatelse
28. Sep 2022

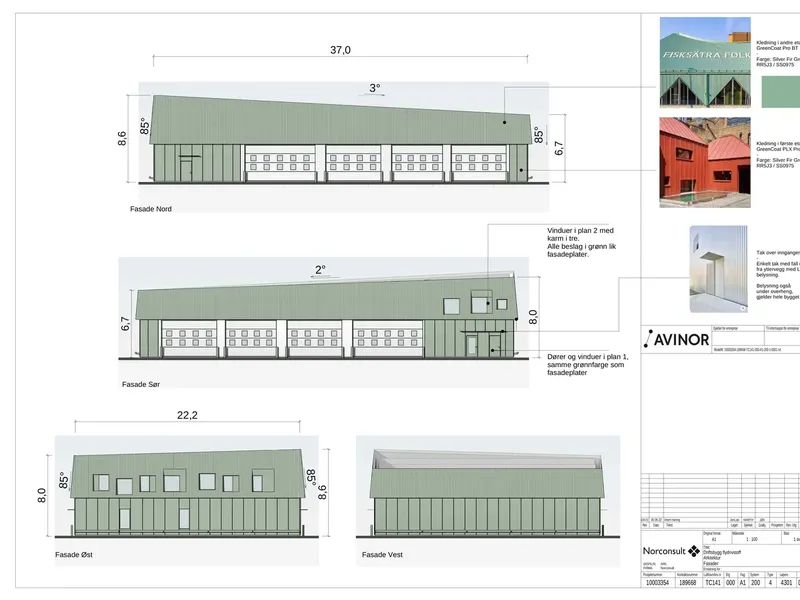

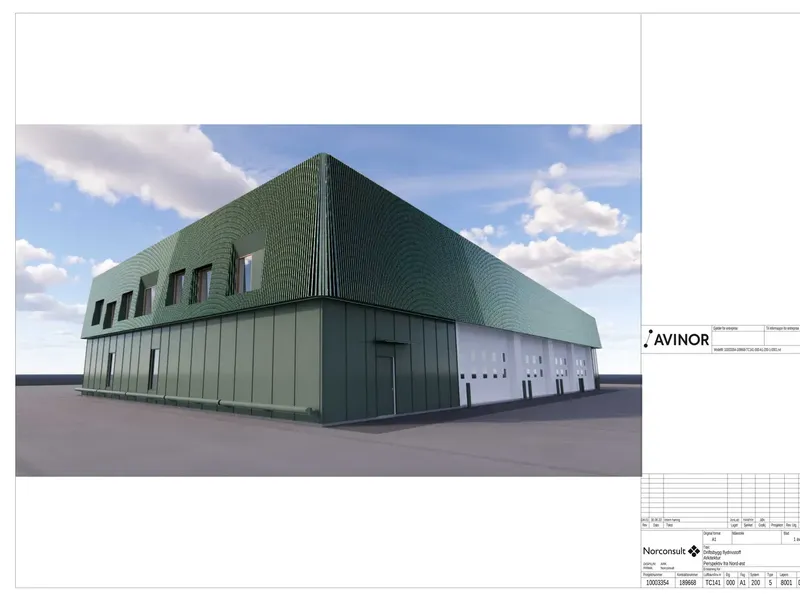

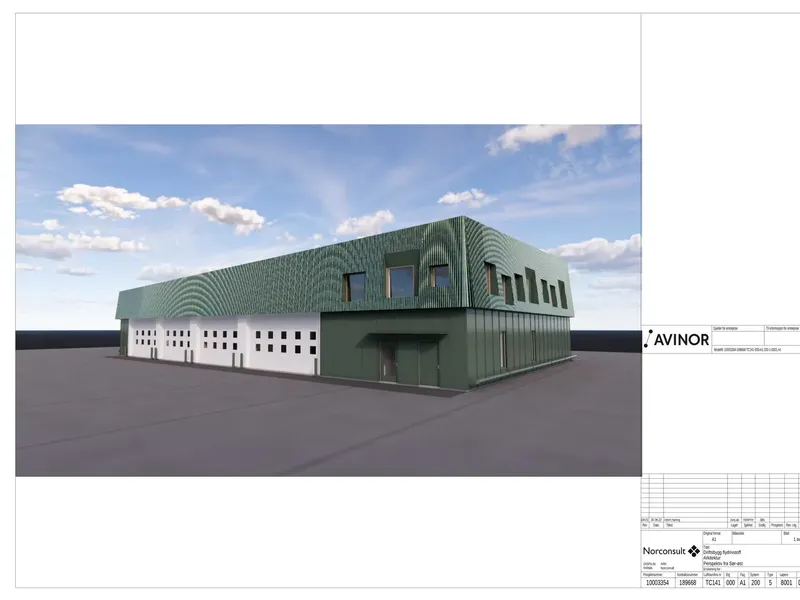

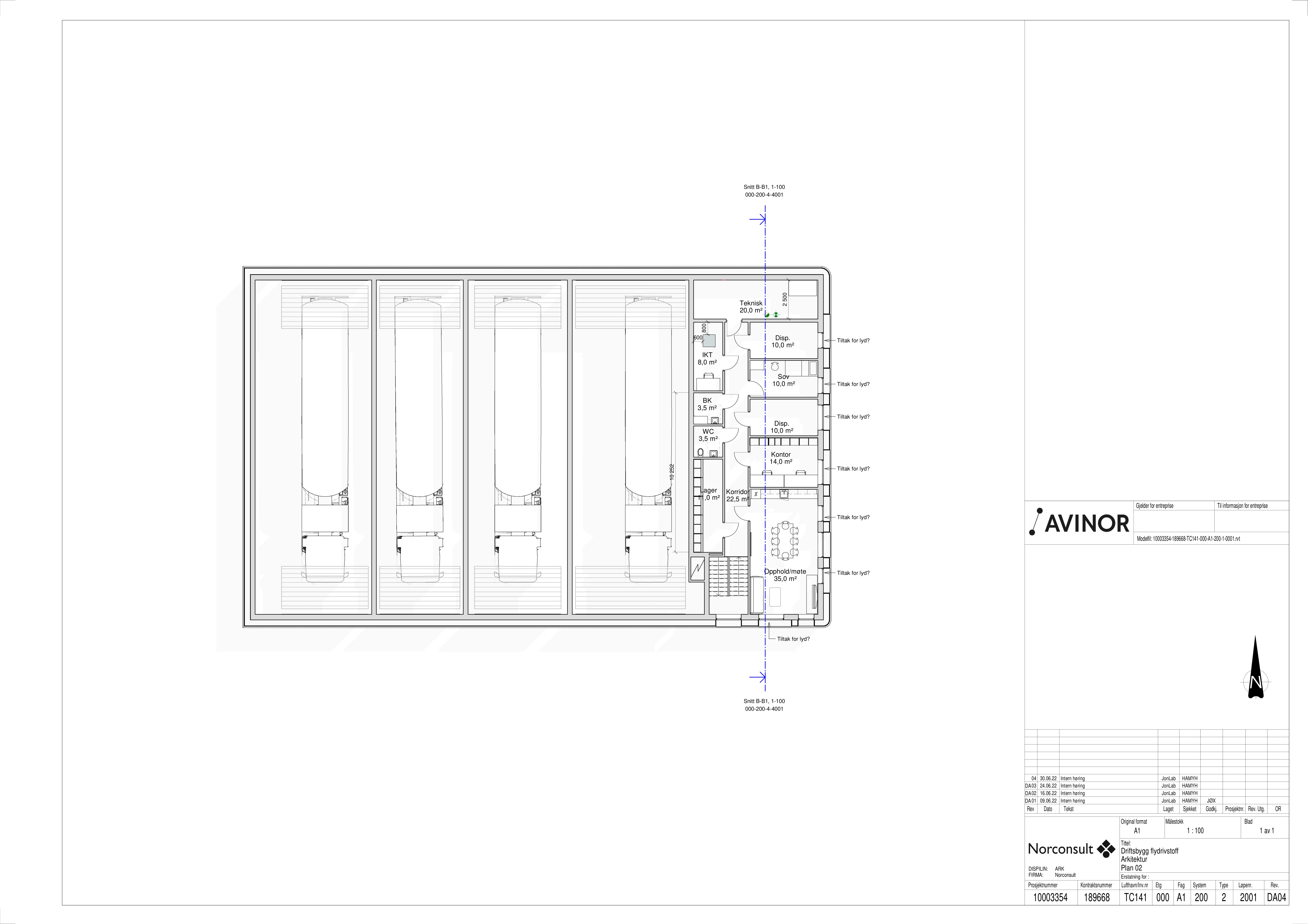

Beskrivelse: Avinor søker rammetillatelse for nytt drivstoffbygg og felles avisingsplattform ved Tromsø Lufthavn Langnes, med fokus på miljø og effektivitet. Les mer ↧
Kategorisering
| Type prosjekt | Nybygg |
| Hovedkategori | Infrastruktur |
| Underkategori | Flyplasser |
Fase: Ferdig bygd
| Byggestart | DESEMBER 2023 |
| Ferdigstilles | OKTOBER 2024 (ESTIMAT) |
Interessert i byggeprosjekter?
Prosjektdatabasen til Norsk Byggedata er laget for deg som jobber med salg i byggebransjen.
Klikk for å se flere byggeprosjekter Tromsø
Verdi og størrelse
| Kontraktsform | Ukjent |
| Prosjektverdi | Ukjent |
| Pris per kvm | Ukjent |
| Areal | Ukjent |
Miljøsertifiseringer
Ingen registrerte
Brannkonsept
Ingen registrerte
Aktører
Byggherre
|
Avinor |
Arkitekt
|
2 selskaper |
RI
|
3 selskaper |
Entreprenør
|
5 selskaper |
Entreprenør
|
5 selskaper |
Klikk på aktørene for å se kontakter
Juster hvilke aktører du ser her.
Nøkkelord
tak
grunn
sti
vei
tre
rense
offent
bolig
dekke
terreng
ledning
gang
avløp
gjennomføring
parkering
sikkerhet
forbindelse
enebolig
fasade
seksjon
va-situsjonsplan
port
leder
overvann
ali-ramme
tiltaksklasse
forsyning
avløpsanlegg
taksklasse
utgang
belegg
lager
byggegrunn
stein
brann
mottak
avløpsledning
dispensasjon
vannforsyning
leire
vannfors
innretning
lestokk
trinn
elveavsetning
trafikk
oppføring
drag
sikring
virke
forurense
avfall
betong
trykk
bygningstype
gård
kvikkleire
berg
rører
avvik
arealdel
skilt
soner
utvendig
jord
vindu
energi
bor
garasje
masse
glass
sc-givare
strømførende
opphold
landskap
luft
installasjon
sement
synluge
vedlikehold
tilførsel
redning
løfteinnretning
trapp
entré
boligformål
kraft
infrastruktur
stikk
inngang
senter
va-forslag
kontor
automat
adegjerde
mur
kjeller
dør
underlag
dimensjon
rammetillatelse
belastning
utløp
vannverk
transport
varme
bo-monter
forurensning
vegetasjon
grunnarbeid
ventil
ferdsel
tilknytar
metall
overflate
grunnforhold
vanntilførsel
tomteareal
fyllmasse
skjerm
fylling
elverk
blokk
grønn
begrensning
regelverk
postmottak
kledning
sanitær
ostmottak
stasjon
v-strekning
brannsikkerhet
atkomst
kum
avløpsvann
installasjonsanlegg
kabel
overordnet-sd
ventilasjon
soverom
geoteknikk
isolasjon
aire-parti
fordeling
fundament
utslipp
gjerde
avfallsplass
graving
arkitekton
avløpssystem
avfallsplan
profil
fyllingsmasse
åpning
boligbygg
yttervegg
arealformål
skråning
dragsgiver
asfalt
rensing
stabilitet
drener
vinter
rådhus
brannvegg
brannsikker
løsmasse
plate
overbygg
geoteknisk
oppstillingsplass
grusarbeid
beredskap
pumpe
vinkel
overgang
renne
planløsning
tetthet
sluttrapp
støttemur
adkomstvei
avrenning
brannsikring
bygningsdel
opparbeidelse av tomt
nedbør
fitting
grunnvann
gulv
murer
røranlegg
brudd
samsvarserklæring
byggeområde
radon
erf-veger
fjernvarme
brannvei
garderobe
sd-database
måler
anleggsarbeid
fasadeendring
fortlytte
spreng
utendørs
porter
burring
pukkmasse
toalett
kumm
elektrisk
belysning
grøntareal
plast
va-anlegg
infiltrasjon
konstruksjonssikkerhet
sikkerhetsnivå
styring
grunnundersøkelse
avløpsrør
rømningsvei
grunnmasse
isola
isolert
sikringstiltak
utbedring
vanningsanlegg
grunnmur
oppholdsrom
takplan
takfot
kanal
deponi
underleikne
panel
uttak
gjenbruk
gangvei
grenseverdi
gangveg
høydeforskjell
brannklasse
ettersyn
hall
mast
forurensing
bygningsdeler
demontering
flyplass
tiltaksområde
detektor
blokker
gravearbeid
sperre
beholder
geologi
himling
gass
skjæring
overdekning
samfunnssikkerhet
brannkonstruksjon
brannkonsulent
va-sluttdokumentasjon
fundamentering
asfaltere
utskifting
takform
brannkonsept
taktekking
inngangsdør
grus
beslag
dagslys
rørinstallasjon
erosjon
nøkkel
rehabilitering
eksponert
vannstand
arbeidsmiljø
elinstallasjon
sjakt
rørteknisk
sluk
plankrav
vms-avsetning
merking
verksted
fellesareal
stillingsplasser
leserareal
sanitærinstallasjon
brannteknisk
overdekke
ubebygd
avløpsnett
brannteknikk
tøttemur
sårbarhet
nærinstallasjon
gassystem
ytterkledning
nedløp
styringssystem
plattform
gravemaskin
grøntområde
hovedinngang
ventilasjonsanlegg
temperatur
omkjøringsvei
isolasjonsanlegg
laboratorium
gjenbruke
hevering
brannskade
luftkanal
bygningsfysikk
tetthetsklasse
slange
stativ
veiarbeider
trafo
tekking
bæreevne
luftkvalitet
strandson
røyk
brannvern
brannmur
leir
celle
områdestabilitet
korridor
strandsone
støyskjerm
innsats
vibrasjon
sanitæranlegg
vakt
eksplosjon
taknedløp
brannskille
brannslokker
anker
branncelle
avløpsplan
terrengnivå
risikoklasse
driftsbygning
dampsperre
gjenvinning
byggegrop
arbeidsbygg
renhold
grensesnitt
brannvakt
næringsbygg
brannalarm
brannalarmanlegg
seksjonering
alarm
bebyggelsesplan
romhøyde
næringsby
takkonstruksjon
kjemisk
inneklima
utkjøring
flukt
forebyggende
prøvetak
brannklave
prøvetaking
taksplan
telet
tiltaksplan
takkonsoll
rober
rennivå
filter
trafikkavvikling
samband
driftsfase
gjenvinne
membran
avgifte
alarmanlegg
krage
kapsling
plasstøp
utskrag
larmanlegg
strømforsyning
tårnanlegg
itanlegg
kappeapparat
anleggsklasse
nitreanlegg
aluminium
fraksjon
rømningscelle
montasje
arbeidstegning
avstandsholder
resipient
brannstasjon
akustisk
funksjonskrav
atkomstvei
ringsystem
sorteri
t-sikring
skilting
terminal
byggetomt
hydro
mellomlag
områdeskred
vannforekomst
kalkstein
rørforsyning
entreprise
brennbar
etasjeskille
maling
murmester
ising
vannslange
anleggscelle
skapsplan
takavfall
vannfore
brannspjeld
grusvei
overskuddsmasse
lydforing
forarbeid
brannslange
brannkurve
brannkum
anleggslange
lydforhold
arkitekturprosjektering
terrengforhold
plen
trevirke
utkrage
avfallsmottak
overbygning
brannmotstand
brannmottak
brannsprinkler
røykspredning
prefab
endefasade
brannspredning
pe-rør
brannspreder
ledesystem
prefa
inngjerd
hulrom
veiarbeid
eksisterende fasade
sterendefasade
anleggsplass
tavle
totalentreprise
rennbar
grunnvannstand
varmeanlegg
tørke
løpsrør
brannvann
rørskap
overvåking
løfteutstyr
plastr
utkraget
e-skap
akustikk
t-anker
sykkelplass
asfaltbelagt
sprengstoff
sprøytebru
prefabrisert
sprøbrudd
sammenføyning
skuddmasse
etasjeskiller
mellomlagring
hovedtak
membranlegg
lettvegg
vegareal
prefabrikk
kittmasse
dørklasse
hydrant
reguleringsendring
fundering
innsikring
lader
lavspenning
armeringsanlegg
slokkemiddel
trappeløp
vanninntak
tørk
platting
brannfarlig
plastrør
brannfare
evakuering
allrom
branncellebegrensning
inngjerde
branncellebegrep
grunnforurensning
branntegning
branntegn
terrengbehandling
innalarm
takopp
branncellebegrensende
vintersti
åpningsvindu
røntgenområde
malisere
brannsmitte
grunnboring
oppheng
grunnbor
veiarbeidende
nedfall
vannsystem
glassvindu
innføyning
brannslag
garasjebygning
landskapsarkitekt
klimaanlegg
møterom
branntetting
jordmasse
slokkemannskap
våningsrør
grunneiendom
friksjon
miljøteknikk
slokkeutstyr
r-verdi
personopphold
brannrett
landskapsarkitektur
væske
sondering
elbil
fasthet
brannslokk
angrepsvei
rømningsretning
antenne
innstøping
rennekum
leggingsplass
ytterom
brannseksjon
rannsikring
køanlegg
avvanne
folie
håndslokk
klimainstallasjon
risikoanalyse
håndslokker
nødlys
drivstoff
ekspedisjon
avfallsmasse
lufthavn
rømningsvindu
plaster
masseutskifting
gravemasse
ubrennbar
vannkapasitet
hovedinstallasjon
masseutskiftning
sprengstein
liminstallasjon
brannsekk
innstøp
gravetiltak
tak-ned
inngrepsvei
passiv
radio
ventilasjonskanal
inngangsvindu
lastrør
nød-ut
laser
nødutgang
miljøteknisk
optisk
slokkeapparat
kneløp
aknedløp
hovedangrepsvei
brannenergi
logistikk
vannnett
lokkeapparat
støperør
tettsklasse
brand
innstøpt
sonde
veggrøft
nødlager
overvåkning
ringmur
mineralull
håndslokkeapparat
avretting
kanallegging
adgangsvei
brannskillende
branndør
sorteringsgrus
drenskanal
avstengning
slokkeanlegg
siltig
rsk-serien
isolasjonkanal
betongdekke
mellomlagre
fjerningsanlegg
ventilere
høydesystem
montasjeutstyr
totalsondering
totalsonde
inspeksjonsluke
tetthetsberegning
hangar
anleggsjord
løsmassemottak
vegstein
rennkumme
brannklassifisering
hoveddør
tallsondering
byggdetalj
tilpasningskanal
brannklassifisere
fluktvei
fallsmottak
el-stasjon
sikkerhetsarbeid
tilstandsklasse
frostfri
borpunkt
fluktvegg
lense
redningstid
fjernvarmeanlegg
redningsti
vannmiljø
tverrprofil
spenningsanlegg
damp
takstol
jernvarmeanlegg
miljøfarlig
revegetasjon
installasjonsutstyr
åpningskarm
åpningskar
åpningskraft
slokkeinnsats
værapparat
pulverapparat
brannbod
røykrør
luftmål
brannobjekt
terrengbearbeiding
røykspjeld
frostsikker
hangarbygning
slokkeinnretning
lysmål
effektivitetsklasse
uttrekk
ekspedisjonsboks
ekspedisjonsbygg
terrprofil
luftmengde
lettemur
overtrykk
avsperre
brandsklasse
radonsperre
røykspreder
ergonom
gulvbelegg
nødbelysning
røykvarsler
røykvarsel
arbeidsbygning
slangeuttak
sonesperre
øvingsfelt
lokkinnsats
kanalisolasjon
adkomstsperre
seksjonsbygg
spjeld
hangarby
tremasse
internveg
etterlysende
tavlerom
anleggsisolasjon
hangarbygg
avløpsrom
diesel
frostsikring
hovedsystem
personbelastning
tettemasse
fjernvarmetilknytning
snøsmelting
rømningsdør
tungdekke
vanninnhold
yrkesbygg
slangeutlegg
ettermasse
orienteringsplan
halle
metallknytning
slangeutleie
armertilknytning
varmetilknytning
dekkplate
antennelse
jernvarmetilknytning
avkast
branncelleinndeling
terminalbygning
brannklassifisert
rinnelse
brannslokkeapparat
takoppbygg
iktsplan
vedbygg
isolasjonskanal
omhyl
alarmering
takkledning
betongplate
evakueringsplan
prøvepunkt
innsvegg
vannlapp
renholdsutstyr
sparkeling
vannapparat
veipunkt
evakueringsplass
sylinder
dusje
låsesyl
enhetsutstyr
celleinndeling
udrenering
udrenert
herde
alarmsentral
låsesystem
kvikkleirevei
ulvbelegg
kvikkleireveileder
instrument
rømningsplass
rømningsplan
terminalbygg
hovedatkomst
armersentral
redningsvei
kompresjon
alarmorgan
varmegjenvinner
avfallstype
restriksjonsplan
elektroteknisk
telefarlig
alarmoverføring
elektroteknikk
havari
brannseksjonering
låsingsutstyr
omhylling
e-avfall
ventilasjonsutstyr
ringsvegg
strømtilførsel
isolasjonsutstyr
lastberegning
forurensningssituasjon
ee-avfall
rensningsgrad
fasadeplate
georadarundersøkelse
brannmelder
omhyllingsflate
termiddel
rurensningssituasjon
borhull
hyllesflate
trykksatt
støtsikring
sperreplate
boreplan
attraksjon
nedfellbar
brannsikkerhetsstrategi
varmegjenvinning
rustsikring
utrust
vannfallstype
lesestasjon
håndsluk
kornfordeling
spjelke
håndslukke
stabilitetsberegning
fjær
fluor
lokalstabilitet
materiallager
høyderedskap
vegformål
utgangsdør
kompressor
teles
trykksone
brannslokkeutstyr
pauserom
vegform
leggjennomføring
slokkesystem
oppgraving
hc-hjelpemiddel
trykksondering
eggjennomføring
el-boks
snølag
tilsig
rykksondering
snødeponi
skjærfasthet
grube
hydrokarbon
seksjoneringsvegg
skråningshøyde
eksos
hovedtavle
prefabrikert
brannslokkesystem
alarmorganisering
hovedtavl
produktdatablad
geotomt
snølagring
parapet
festemiddel
gipspanel
isrom
grunnvannsstand
oversmasse
brannalarmsentral
brannalarmssenter
bløt
løsmassemektighet
nøkkelbolt
nøkkelboks
nøkkelbok
åpningsmekanisme
nøddeponi
inneskap
overheng
fv-veksler
rammevegg
trevegg
sandwich
trykksonde
mellomlager
materialgjenvinning
fundamenteringsforhold
kabelboks
gjenvinner
friksjonsmasse
brannduk
branndokumentasjon
avfallsrom
tekniskrom
dypereligg
ettersikring
sikkerhetsavstand
lomlager
bypass
glødetap
leirig
røykgass
brannbelastning
isopor
brannbelte
reaksjonsfarlig
inngangsvegg
korngrad
korngradering
korngrader
utlekkasje
brannbeskyttelse
fallsrom
langskap
friksjonsvinkel
vannfallsrom
slangeskap
gangskap
utbygning
vvs-tekn
presenning
servicefunksjon
brannslangeskap
ladepunkt
kontorplass
beskyttelseslag
branninstallasjon
rørrom
løsemiddel
rusting
branninstruks
løsemasse
utlekking
forsvarsbygg
vvs-teknisk
publikumsbygning
brannsikringstiltak
rullebane
plastemballasje
lekke
hulldekke
nsikringstiltak
dragelse
massedisponering
lavspenningsanlegg
støyvoll
terrengdrift
sonesikre
undersøkelsesområde
kapillær
servicebygg
senning
well-graded
røyksikker
lydsikring
røyksikring
vinterdrift
gravegrop
adgangspunkt
gravmasse
soneringsvegg
fasadeopprydding
fasadeoppriss
publikumsbygg
kumsbygg
luksusbygg
fordelerskap
tørkerom
forurensningsfare
kontordel
sprøbruddsmateriale
nødmelding
beredskapsmessig
sprøbruddsmåler
bruddsmateriale
bergknaus
polyaramid
tvangsdør
masseovn
avfallspropp
brannberedskap
glykol
netsystem
sengeplass
tankanlegg
sengeplate
oksidere
universalnøkkel
tønndekker
radiodekning
radiodekke
grenseområde
masseoversikt
ringvei
rensningsfare
arbeidsbenk
renseområde
tomteopparbeiding
vanninnlegg
lensevann
masseoverskudd
sulfat
styrkeparameter
slukkeapparat
plassområde
lukkeapparat
vanninnløp
vanninnleie
setningsberegning
parafin
dørskap
brannverndokumentasjon
brannverndokument
taksluk
anvendelsesklasse
bløtbunn
bjelkeliste
sonderingsmål
sonderingsmotstand
radiokommunikasjon
tavleskap
arbeidsben
isdannelse
miljøprøve
graveområde
ekn.rom
elektrobygg
billader
måleprogram
slukrenne
brannseksjoneringsvegg
setningsømfintlig
brannseksjoneringsveg
branncelleoppdeling
kjørel
bløtbunnsområde
bunnsområde
elbillader
dørbenk
dragsyter
håndslukkeapparat
underskap
kubbe
perfluor
spredningsrisiko
lukrenne
rotor
løsmasseavsetning
brandsikring
spredningsrist
frostdybde
elementmontasje
rammeved
bruddsegenskap
forurensningsmessig
elementmontering
tomteopparbeidelse
masseavsetning
elementmontere
gulvoppbygg
varmeskap
hovedatkomstvei
sikkerhetskonsept
melbye
hovedbrann
bygningsbrann
brannsikkerhetskonsept
sjøveg
lasering
nøddusj
brannalarmorganisering
neddynke
styringspanel
brannbeskyttelseslag
rostdybde
flysikkerhet
kundesentral
underentral
drivstoffanlegg
stoffanlegg
hovedbrannstasjon
perfluoroktylsyre
perfluorert
plassvegg
kryssveksler
branntilfelle
personaldel
perfluoroktansulfonat
perfluoroktansulfonsyre
s-forbindelse
fjæresone
flyplassveg
varmeskille
fortile
gulvoppbygging
folieplast
forurensningskomponent
sentralrom
utlekkingspotensial
rensningsmessig
fyllestasjon
oktylsulfonat
el-basert
perfluoroktylsulfonat
røykgasstemperatur
gasstemperatur
betongplatting
tømmestasjon
akseptgrense
snølager
løsemiddelbasert
rømningsalternativ
sandwichvegg
ventilasjonsavkast
flyplassområde
lekkasjepotensial
banedekke
byplassområde
taksebane
flyplassutforming
avising
servicedel
banesystem
skråplan
utrusting
elbygget
råplan
skjæringsskråning
brandteknikk
aanonsen
lufttransport
garasjering
teleskade
langtidssetning
ampull
pfas-forbindelse
brannøvingsfelt
slokkepost
rømningsfelt
utstyrspark
forurensningsseksjon
rensningsseksjon
kalksyre
perfluorundekansyre
perfluoroktansulfonamid
flyoppsett
miljøprøvepunkt
bruddsoppførsel
spedisjonsbygg
perfluornonansyre
håndteringsløsning
boringsrigg
grunnboringsrigg
nødmelder
plassdekker
nødmeldersentral
slokkeampull
fyllstasjon
garasjeløp
pfas-konsentrasjon
grønnbelegg
lufthavngjerde
flyplassformål
pe-membran
kullkran
brannøvingsplass
glykoltank
deicing
avisingsplattform
hdpe-membran
sårbarhetsklasse
pfas-innhold
initialbrudd
visningsplattform
vaskeløp
omdisponeringsområde
avisningsplattform
fraktbygg
flyplassdekker
pfas-masse
oppstillingshall
kjøreløp
hovedtavleskap
fuelbygg
flyplassdekke
verkstedløp
kompaktvegg
linjelys
påfyllingsløp
utstyrsparkering
glykoltanker
senterlinjelys
drivstoffbygg
verkstedsløp
drivstofflevering
avisningsprosess
avsperringsplattform
eksosmitte
etableresdriftsbygg
taksemønster
avslagsplattform
kontorservicedel
avrullebane
Milepæler og fremdrift
Her ser du utviklingen i reguleringsplaner, byggesaker og offentlige anbud.
Byggesak
116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon

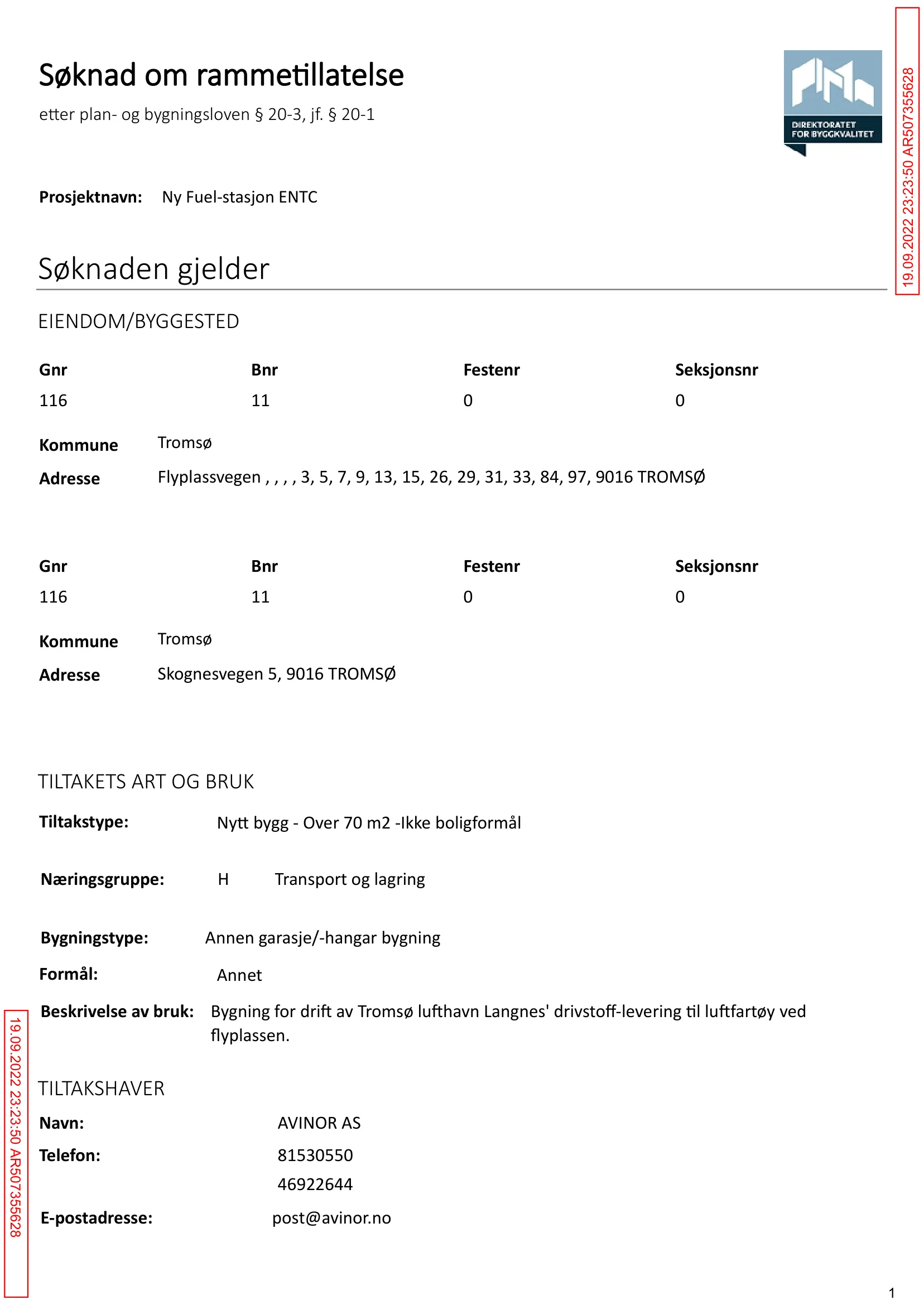

Søknad om rammetillatelse
28. Sep 2022
Vedtak om tillatelse
13. Des 2022
Søknad om igangsettingstillatelse
11. Des 2023
Vedtak om igangsettingstillatelse
14. Des 2023
Søknad om midlertidig brukstillatelse
9. Okt 2024
Søknad om ferdigattest
28. Okt 2025
Vedtak om ferdigattest
30. Okt 2025
Selskaper og personer
Det er 13 selskaper koblet til dette prosjektet.
Lag en bruker eller logg inn for se navn, telefonnummer og e-post adresse til selskapene og kontaktpersonene (f.eks. prosjektleder hos entreprenørene).
Bilder
Kilder
10. Nov 2025: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
12. Okt 2025: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
23. Okt 2024: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
17. Okt 2024: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
11. Okt 2024: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
9. Okt 2024: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
14. Des 2023: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
11. Des 2023: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
1. Des 2023: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
12. Des 2022: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
28. Sep 2022: Byggesak hos Tromsø kommune
BYGG-22/02074 - 116/11/0/0 Skognesvegen 5, oppføring av ny fuel-stasjon
/pro/byggesak/Tromsø/371609
Oppdateringer
12. Okt 2025
11. Okt 2024
9. Okt 2024
11. Des 2023
1. Des 2023
17. Nov 2023
28. Sep 2022
Byggekamera
Har dette prosjektet et byggekamera?
Send oss en link på olav@pekeberg.com,
så legger vi det til her.
