Alnabru Bussterminal Ladeinfrastruktur (NO-0213)

Beskrivelse: Prosjekt for å etablere ny ladeinfrastruktur for elektriske busser ved Alnabru bussterminal, med mål om nullutslippsbusser innen 2028. Bygger nye søyler og ladere. Les mer ↧

Kategorisering

Type prosjekt Nybygg
Hovedkategori Industri
Underkategori Ladestasjoner

Fase: Ferdig bygd

Byggestart JUNI 2022
Ferdigstilles OKTOBER 2022 (ESTIMAT)
BYGGING 2022 2023 2024 2025 2026

Interessert i byggeprosjekter?

Prosjektdatabasen til Norsk Byggedata er laget for deg som jobber med salg i byggebransjen.

Klikk for å se flere byggeprosjekter Oslo

Adresse

link to google maps

Oslo > Oslo

Strømsveien 196
0668 Oslo

Matrikler (gnr/bnr)

link to kartverket.no 139/236

link to kartverket.no 139/72

Verdi og størrelse

Kontraktsform Ukjent
Prosjektverdi Ukjent
Pris per kvm Ukjent
Areal Ukjent

Hva skal bygges?

Antall ladestasjoner 22 stk
symbol for environmental classifications

Miljøsertifiseringer

Ingen registrerte

Symbol for Brannkonsept

Brannkonsept

Ingen registrerte

Aktører

Byggherre
Ruter
Arkitekt
Landskapsarkitekt
NORCONSULT
RI
2 selskaper
Entreprenør
Consto
Entreprenør
Consto

Klikk på aktørene for å se kontakter

Juster hvilke aktører du ser her.

symbol for document serach

Nøkkelord

Utvalgte dokumenter

Milepæler og fremdrift

Her ser du utviklingen i reguleringsplaner, byggesaker og offentlige anbud.

Byggesak

Strømsveien 196 - 198 - Utvidelse av ladeinfrastruktur for buss

Svar fra annen myndighet

17. Sep 2020

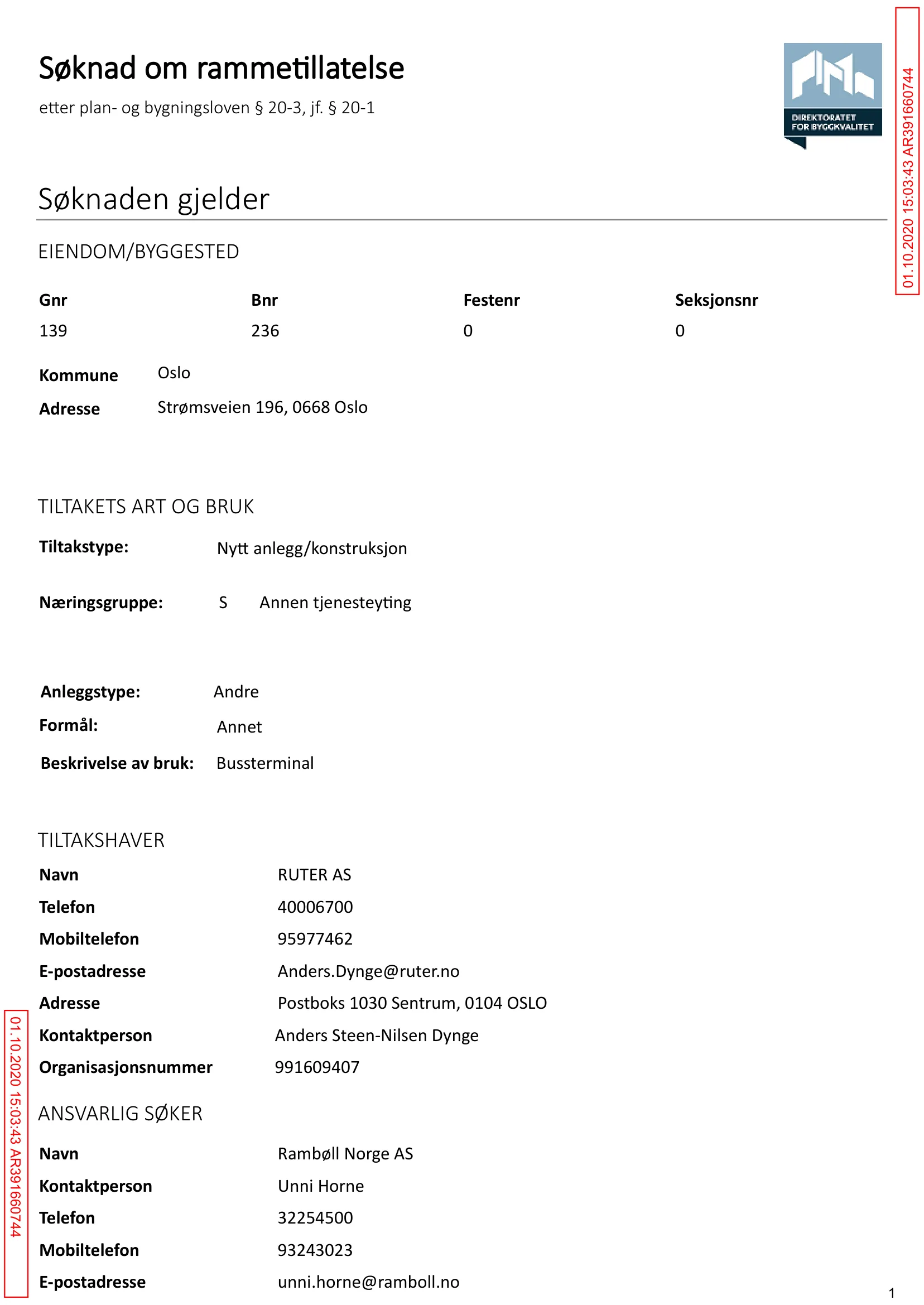

Søknad om rammetillatelse

1. Okt 2020

Avklaringer og informasjon

5. Okt 2020

Forespørsel om uttalelse fra annen myndighet

12. Okt 2020

Avklaringer og informasjon

16. Okt 2020

Behov for mer dokumentasjon

14. Des 2020

Supplering av søknad

21. Jan 2021

Supplering av søknad

22. Feb 2021

Vedtak om tillatelse

5. Mar 2021

Avklaringer og informasjon

8. Des 2021

Søknad om endring av tillatelse

1. Mar 2022

Ingen av kategoriene passer

24. Mar 2022

Supplering av søknad

20. Apr 2022

Ingen av kategoriene passer

22. Apr 2022

Søknad om igangsettingstillatelse

9. Mai 2022

Supplering av søknad

9. Mai 2022

Vedtak om endring av gitt tillatelse

18. Mai 2022

Avklaringer og informasjon

31. Mai 2022

Behov for mer dokumentasjon

2. Jun 2022

Supplering av søknad

3. Jun 2022

Behov for mer dokumentasjon

8. Jun 2022

Vedtak om tillatelse

9. Jun 2022

Gjennomføringsplan

9. Jun 2022

Vedtak om igangsettingstillatelse

10. Jun 2022

Supplering av søknad

17. Jun 2022

Vedtak om tillatelse

7. Jul 2022

Søknad om midlertidig brukstillatelse

7. Okt 2022

Behov for mer dokumentasjon

19. Okt 2022

Avklaringer og informasjon

19. Okt 2022

Vedtak om midlertidig brukstillatelse

24. Okt 2022

Avklaringer og informasjon

5. Jun 2025

Selskaper og personer

Det er 5 selskaper koblet til dette prosjektet.

Lag en bruker eller logg inn for se navn, telefonnummer og e-post adresse til selskapene og kontaktpersonene (f.eks. prosjektleder hos entreprenørene).

project is visible
view internal notes
add project to a favourites list
request manual research of project

Kart

Klikk for å se tegnforklaringer

Oppdateringer

10. Jun 2022

  • Byggestart lagt til: JUNI 2022

9. Jun 2022

  • ... lagt til som Landskapsarkitekt

9. Mai 2022

  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Entreprenør

1. Mar 2022

  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Rådgivende ingeniør

1. Okt 2020

  • ... lagt til som Ansvarlig søker (kontaktperson) for ...
  • ... lagt til som Tiltakshaver (kontaktperson) for ...
  • ... lagt til som Byggherre
  • ... lagt til som Rådgivende ingeniør

Byggekamera

Har dette prosjektet et byggekamera?

Send oss en link på olav@pekeberg.com,
så legger vi det til her.
