Høyjord Barnehage Utvidelse og Tilbygg i Sandefjord kommune

Beskrivelse: Utvidelse og tilbygg av Høyjord Barnehage i Sandefjord kommune, 830 m², totalentreprise startet februar 2023, ferdigstilt februar 2024, kostnad ca. 27 millioner kroner. Les mer ↧

Kategorisering

Type prosjekt Utvidelse
Hovedkategori Skole og utdanning
Underkategori Barnehager

Fase: Ferdig bygd

Byggestart DESEMBER 2022
Ferdigstilles NOVEMBER 2023 (ESTIMAT)
BYGGING nå 2022 2023 2024 2025 2026

Interessert i byggeprosjekter?

Prosjektdatabasen til Norsk Byggedata er laget for deg som jobber med salg i byggebransjen.

Klikk for å se flere byggeprosjekter Sandefjord

Adresse

link to google maps

Vestfold > Sandefjord

Høyjordveien 698
3158 Andebu

Matrikler (gnr/bnr)

link to kartverket.no 273/53

link to kartverket.no 273/38

Verdi og størrelse

Kontraktsform Totalentreprise
Prosjektverdi 27 mNOK
Pris per kvm Ukjent
Areal Ukjent
symbol for environmental classifications

Miljøsertifiseringer

Ingen registrerte

Symbol for Brannkonsept

Brannkonsept

Ingen registrerte

Aktører

Byggherre
Sandefjord kommune
Arkitekt
Asplan Viak
Landskapsarkitekt
Asplan Viak
RI
Asplan Viak
Totalentreprenør
Bygg og Maskin
Entreprenør
2 selskaper

Klikk på aktørene for å se kontakter

Juster hvilke aktører du ser her.

symbol for document serach

Nøkkelord

Utvalgte dokumenter

Milepæler og fremdrift

Her ser du utviklingen i reguleringsplaner, byggesaker og offentlige anbud.

Byggesak

Gbnr 273/53 og 273/38 - Heimdalsåsen 5 - Tilbygg og terrengarbeid m.m.

Avklaringer og informasjon

5. Jul 2022

Søknad om rammetillatelse

11. Jul 2022

Supplering av søknad

1. Aug 2022

Ingen av kategoriene passer

10. Aug 2022

Supplering av søknad

19. Aug 2022

Behov for mer dokumentasjon

23. Aug 2022

Supplering av søknad

29. Aug 2022

Vedtak om tillatelse

12. Sep 2022

Søknad om igangsettingstillatelse

23. Nov 2022

Vedtak om igangsettingstillatelse

5. Des 2022

Supplering av søknad

2. Jan 2023

Ingen av kategoriene passer

6. Feb 2023

Ingen av kategoriene passer

15. Feb 2023

Søknad om endring av tillatelse

17. Aug 2023

Avklaringer og informasjon

10. Okt 2023

Søknad om midlertidig brukstillatelse

8. Nov 2023

Vedtak om midlertidig brukstillatelse

7. Des 2023

Søknad om ferdigattest

4. Feb 2025

Vedtak om ferdigattest

5. Feb 2025

Avklaringer og informasjon

5. Feb 2025

Selskaper og personer

Det er 8 selskaper koblet til dette prosjektet.

Lag en bruker eller logg inn for se navn, telefonnummer og e-post adresse til selskapene og kontaktpersonene (f.eks. prosjektleder hos entreprenørene).

project is visible
view internal notes
add project to a favourites list
request manual research of project

Bilder

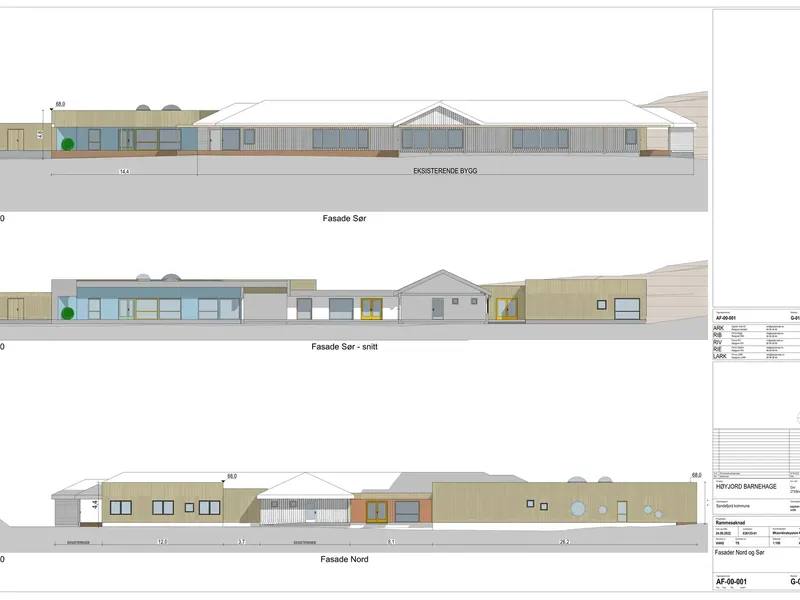

Fasade fra byggesøknad

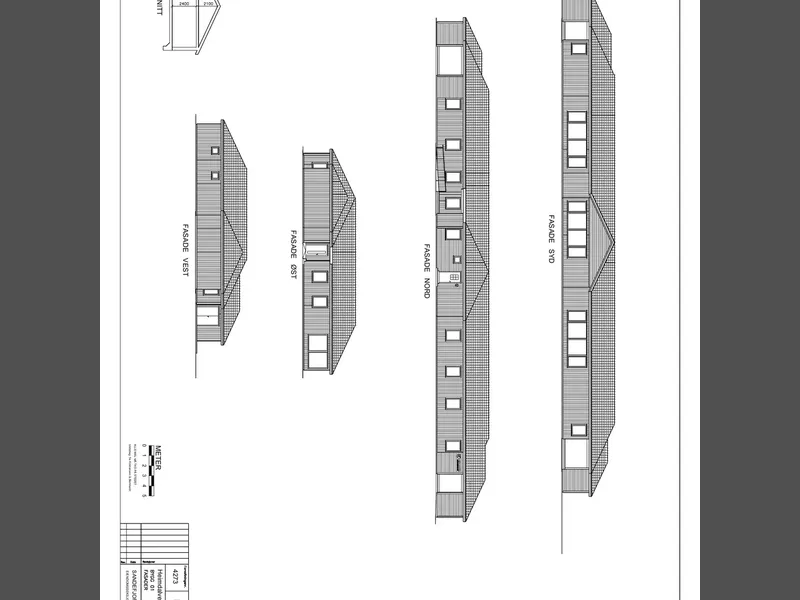

Fasade fra byggesøknad

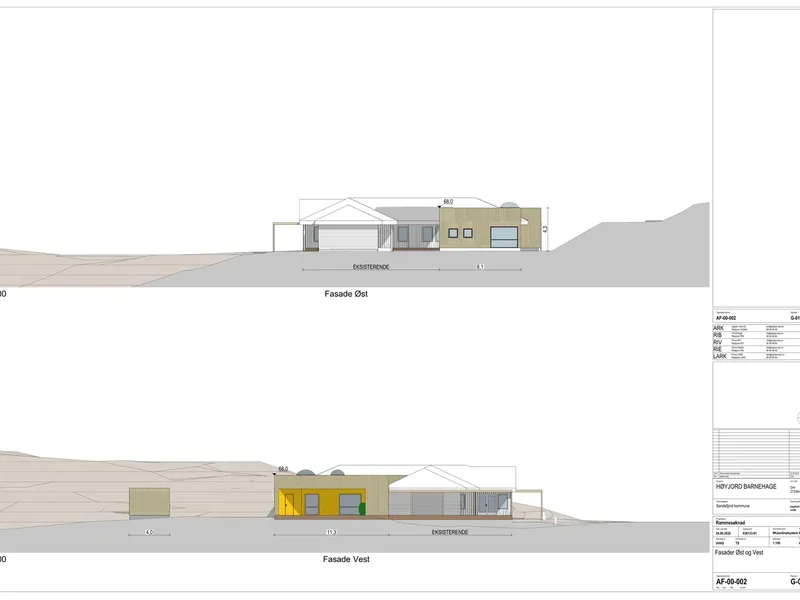

Fasade fra byggesøknad
Fasade fra byggesøknad

Kart

Klikk for å se tegnforklaringer

Kilder

Oppdateringer

8. Nov 2023

  • Ferdigstillelse endret fra FEBRUAR 2024 til NOVEMBER 2023 (ESTIMAT)

5. Des 2022

  • Byggestart endret fra FEBRUAR 2023 til DESEMBER 2022

23. Nov 2022

  • ... lagt til som Kontaktperson for ansvarsrett for ...

11. Jul 2022

  • ... lagt til som Tiltakshaver (kontaktperson) for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Ansvarlig søker (kontaktperson) for ...
  • ... lagt til som Landskapsarkitekt
  • ... lagt til som Arkitekt

1. Jan 2000

  • Byggestart lagt til: FEBRUAR 2023
  • Ferdigstillelse lagt til: FEBRUAR 2024
  • Prosjektverdi lagt til: 27 mNOK
  • Kontraktsform lagt til: Totalentreprise
  • ... lagt til som Byggherre
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Entreprenør
  • ... lagt til som Totalentreprenør
  • ... lagt til som Entreprenør

Byggekamera

Har dette prosjektet et byggekamera?

Send oss en link på olav@pekeberg.com,
så legger vi det til her.
