Opparbeidelse av gang- og sykkelvei i boligfeltet Fjellsrud

Beskrivelse: Søknad om rammetillatelse for siste fase av gang- og sykkelvei i boligfeltet Fjellsrud, med oppstart av entreprenørarbeid så snart som mulig. Les mer ↧

Kategorisering

Type prosjekt Nybygg
Hovedkategori Infrastruktur
Underkategori Gang- og sykkelvei

Fase: Ferdig bygd

Byggestart DESEMBER 2024
Ferdigstilles AUGUST 2025 (ESTIMAT)
BYGGING 2024 2025 2026

Interessert i byggeprosjekter?

Prosjektdatabasen til Norsk Byggedata er laget for deg som jobber med salg i byggebransjen.

Klikk for å se flere byggeprosjekter Lillestrøm

Adresse

link to google maps

Akershus > Lillestrøm

Hølandsveien 50
1903 Gan

Matrikkel (gnr/bnr)

link to kartverket.no 520/2

Verdi og størrelse

Kontraktsform Ukjent
Prosjektverdi Ukjent
Pris per kvm Ukjent
Areal Ukjent
symbol for environmental classifications

Miljøsertifiseringer

Ingen registrerte

Symbol for Brannkonsept

Brannkonsept

Ingen registrerte

Aktører

Byggherre
Arkitekt
RI
2 selskaper
Entreprenør
Billerud Entreprenør
Entreprenør
Billerud Entreprenør

Klikk på aktørene for å se kontakter

Juster hvilke aktører du ser her.

symbol for document serach

Nøkkelord

Utvalgte dokumenter

Milepæler og fremdrift

Her ser du utviklingen i reguleringsplaner, byggesaker og offentlige anbud.

Byggesak

520/2/0/0 Fjellsrud, opparbeidelse av gang- og sykkelvei

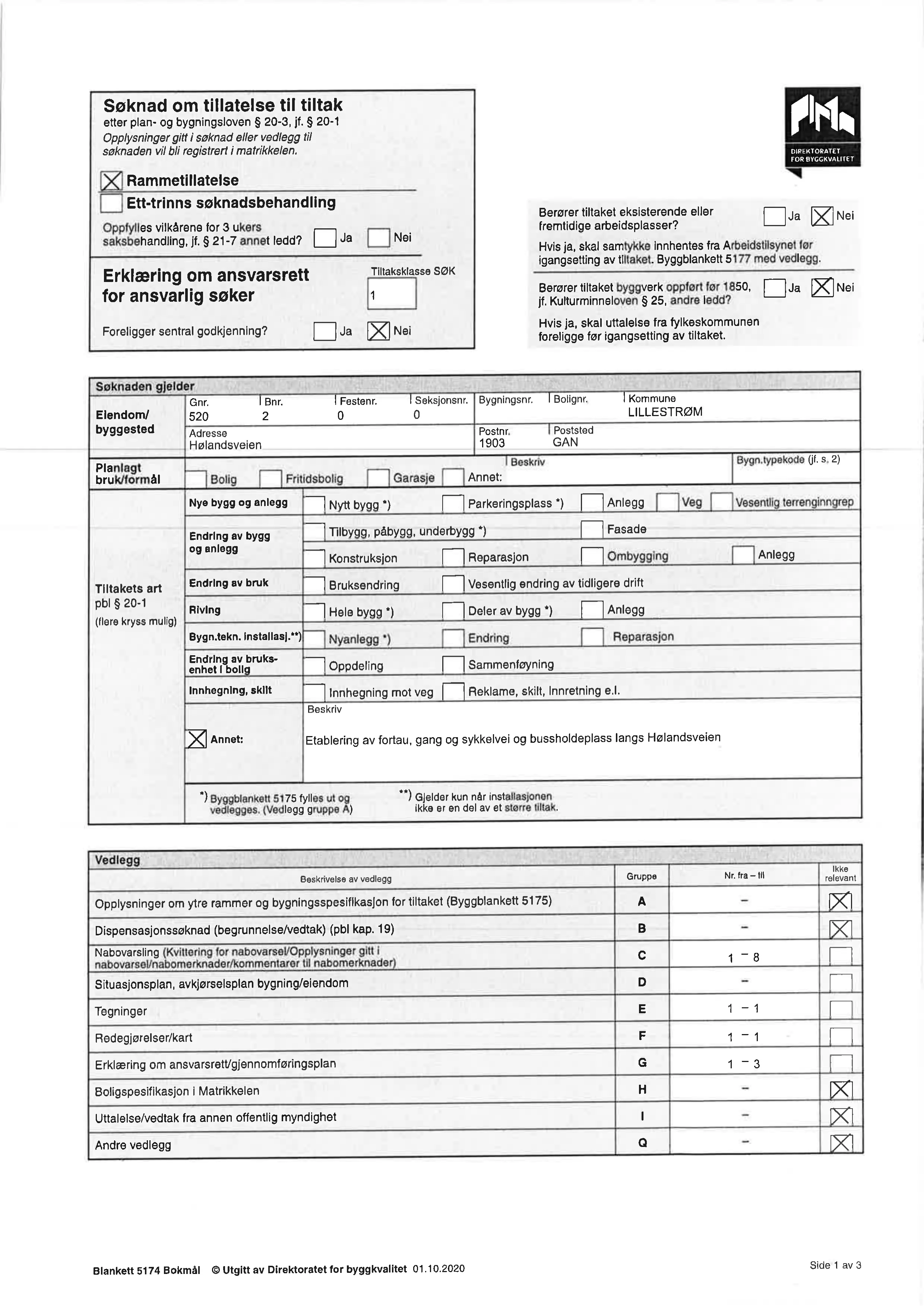

Søknad om rammetillatelse

1. Okt 2020

Bekreftelse på mottatt søknad

24. Jul 2024

Avklaringer og informasjon

3. Sep 2024

Supplering av søknad

12. Sep 2024

Behov for mer dokumentasjon

17. Sep 2024

Supplering av søknad

23. Sep 2024

Supplering av søknad

30. Sep 2024

Supplering av søknad

2. Okt 2024

Behov for mer dokumentasjon

2. Okt 2024

Behov for mer dokumentasjon

7. Okt 2024

Supplering av søknad

10. Okt 2024

Behov for mer dokumentasjon

10. Okt 2024

Behov for mer dokumentasjon

23. Okt 2024

Vedtak om tillatelse

8. Nov 2024

Søknad om igangsettingstillatelse

14. Nov 2024

Søknad om igangsettingstillatelse

21. Nov 2024

Vedtak om igangsettingstillatelse

21. Nov 2024

Vedtak om igangsettingstillatelse

21. Mar 2025

Søknad om midlertidig brukstillatelse

1. Aug 2025

Søknad om endring av tillatelse

20. Aug 2025

Supplering av søknad

20. Aug 2025

Supplering av søknad

20. Aug 2025

Behov for mer dokumentasjon

20. Aug 2025

Vedtak om midlertidig brukstillatelse

22. Aug 2025

Avklaringer og informasjon

31. Aug 2025

Vedtak om endring av gitt tillatelse

9. Sep 2025

Vedtak om avslag på søknad

12. Sep 2025

Ingen av kategoriene passer

12. Sep 2025

Avklaringer og informasjon

2. Okt 2025

Søknad om ferdigattest

2. Des 2025

Behov for mer dokumentasjon

12. Des 2025

Behov for mer dokumentasjon

17. Des 2025

Vedtak om ferdigattest

22. Des 2025

Selskaper og personer

Det er 3 selskaper koblet til dette prosjektet.

Lag en bruker eller logg inn for se navn, telefonnummer og e-post adresse til selskapene og kontaktpersonene (f.eks. prosjektleder hos entreprenørene).

project is visible
view internal notes
add project to a favourites list
request manual research of project

Kart

Klikk for å se tegnforklaringer

Kilder

Oppdateringer

21. Nov 2024

  • Byggestart lagt til: DESEMBER 2024
  • ... lagt til som Rådgivende ingeniør

23. Sep 2024

  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Entreprenør

1. Okt 2020

  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...

Byggekamera

Har dette prosjektet et byggekamera?

Send oss en link på olav@pekeberg.com,
så legger vi det til her.
