Kongshaugen interkommunalt avløpsrenseanlegg (637269-03, 87161, E61)

Beskrivelse: Kongshaugen avløpsrenseanlegg bygges i fjell for Ålesund og Sula med fokus på miljø, kvalitet og lavkarbonløsninger, ferdigstilles innen 2028. Les mer ↧

Kategorisering

Type prosjekt Nybygg
Hovedkategori Industri
Underkategori Avløpsrenseanlegg

Tidslinje

  1. 2020
    Forprosjekt
    fra 2020
    Asplan Viak har arbeidet med forprosjektet siden 2020. Kilden omtaler arbeidet fortsatt ved publiseringsdatoen 14. november 2024.
  2. 2024
    Byggestart
    January 2024
    January 2024
  3. Søknad om rammetillatelse
    4. april
    Søknad om rammetillatelse, datert 2024-04-04.
  4. Søknad om IG
    7. mai
    Søknad om igangsettingstillatelse, datert 2024-05-07.
  5. Doffin forhåndskunngjøring/markedsdialog ferdig
    10. mai
    Varslet om markedsdialogen ble sendt ut 10. mai 2024 kl. 13.20, ifølge kunngjøringsinformasjonen.
  6. Doffin forhåndskunngjøring/markedsdialog start
    31. mai
    Kommunene planla én time lange digitale én-til-én-møter med interesserte leverandører på Teams 31. mai 2024. Datoen står oppgitt i beskrivelsen av markedsdialogen.
  7. Grunnarbeider start
    oktober-november 2024
    Graving og klargjøring av tomta til administrasjonsbygget var nylig satt i gang da kilden ble publisert 14. november 2024, så oppstarten tidfestes til oktober-november 2024.
  8. Doffin spørsmålsfrist
    4. november
    Fristen for å be om tilleggsopplysninger var 4. november 2024 kl. 23.55. Den var utløpt da kunngjøringen ble sendt ut 8. november 2024.
  9. Søknad om IG
    11. november
    Søknad om igangsettingstillatelse, datert 2024-11-11.
  10. Detaljprosjektering
    ut 2024
    Detaljprosjekteringen av overføringsledninger, administrasjonsbygg og renseanlegg pågår og skal fortsette ut 2024. «Ut året» viser til publiseringsåret 2024.
  11. 2025
    Søknad om IG
    2. januar
    Søknad om igangsettingstillatelse, datert 2025-01-02.
  12. Doffin kunngjøring
    26. mai
    Kunngjøringen ble sendt 26. mai 2025 kl. 08:17, ifølge kunngjøringsinformasjonen.
  13. Søknad om IG
    18. juni
    Søknad om igangsettingstillatelse, datert 2025-06-18.
  14. Doffin prekvalifisering - søknadsfrist
    25. juni
    Frist for å be om å delta i konkurransen er 25. juni 2025 kl. 12:00, ifølge fremdriftsplanen.
  15. Doffin prekvalifisering - vurdering start
    uke 26-27 2025
    Evaluering av kvalifikasjonskrav og utvelgelse er planlagt i uke 26-27 i 2025, ifølge fremdriftsplanen.
  16. Vedtak om tillatelse
    30. juni
    Vedtak om tillatelse, datert 2025-06-30.
  17. Doffin utvelgelse og tilbudsinvitasjon
    4. juli
    Invitasjon til å inngi tilbud er planlagt sendt 4. juli 2025, ifølge fremdriftsplanen.
  18. Godkjent IG
    10. september
    Vedtak om igangsettingstillatelse, datert 2025-09-10.
  19. Doffin Tilbudsfrist
    22. september
    Tilbudsfristen er planlagt til 22. september 2025 kl. 12:00, ifølge fremdriftsplanen.
  20. Doffin evaluering start
    uke 39-42 2025
    Tilbudsevalueringen er planlagt i uke 39-42 i 2025, ifølge fremdriftsplanen.
  21. Doffin forhandling start
    uke 39-42 2025
    Forhandlinger er planlagt i uke 39-42 i 2025, ifølge fremdriftsplanen.
  22. Sprengning ferdig
    6. oktober
    Mandag 6. oktober 2025 markerte den siste salven at utskytingen av tunnelene og berghallene var i mål, selv om noe mindre sprengningsarbeid kunne gjenstå ved opprydding og finpuss. Prosjektlederen opplyste at entreprenøren var ferdig nesten to uker før avtalt tid; datoen for markeringen følger av kildens dato 7. oktober og omtalen «mandag».
  23. Tunnelgjennomslag
    6. oktober
    Mandag 6. oktober 2025 ble det markert gjennomslag for tunnelene og berghallene ved Kongshaugen renseanlegg. Datoen følger av at kilden er datert 7. oktober og omtaler markeringen som «mandag».
  24. Godkjent IG
    20. oktober
    Vedtak om igangsettingstillatelse, datert 2025-10-20.
  25. Doffin tildeling
    5. desember
    Biowater Technology AS ble kåret til vinner av kontrakten 5. desember 2025, ifølge den oppgitte datoen for kåringen.
  26. Doffin karensperiode ferdig
    15. desember
    Karensperioden utløp 15. desember 2025, slik det står i opplysningene om tidsfrister for gjennomgang.
  27. Kontraktsinngåelse
    18. desember
    Ålesund kommune v/Vatn og Avløp signerte kontrakt med Biowater Technology AS 18. desember 2025. Kontrakten gjelder maskin- og prosessutstyr til Kongshaugen avløpsrenseanlegg, entreprise E61, der Biowater skal være hovedentreprenør.
  28. 2026
    Godkjent IG
    1. juli
    Vedtak om igangsettingstillatelse, datert 2026-07-01.
  29. Godkjent IG
    27. oktober
    Vedtak om igangsettingstillatelse, datert 2026-10-27.
  30. Nå
  31. 2028
    Ferdigstilles
    2028
    Kongshaugen renseanlegg skal etter planen rense kloakk fra opptil 66 000 personer i Ålesund og Sula fra og med 2028. Den planlagte ferdigstillelsen innen 2028 følger av at anlegget skal tas i bruk til rensing dette året.

Interessert i byggeprosjekter?

Prosjektdatabasen til Norsk Byggedata er laget for deg som jobber med salg i byggebransjen.

Klikk for å se flere byggeprosjekter Sula

Adresse

link to google maps

Møre og Romsdal > Sula

Kvasnesvegen
6037 Eidsnes

Matrikler (gnr/bnr)

link to kartverket.no 58/6

link to kartverket.no 59/12

link to kartverket.no 58/1

link to kartverket.no 58/10

link to kartverket.no 59/2

link to kartverket.no 58/21

link to kartverket.no 58/20

Verdi og størrelse

Kontraktsform Delt entreprise
Prosjektverdi 1829 mNOK
Pris per kvm 364 000 NOK/kvm
Areal 5 025 kvm
symbol for environmental classifications

Miljøsertifiseringer

Utslippsfri byggeplass

Utslippsfri byggeplass

Symbol for Brannkonsept

Brannkonsept

Ingen registrerte

Aktører

Byggherre
4 selskaper
Arkitekt
Asplan Viak
Landskapsarkitekt
Asplan Viak
RI
5 selskaper
Entreprenør
17 selskaper
Underentreprenør

Klikk på aktørene for å se kontakter

Juster hvilke aktører du ser her.

symbol for document serach

Nøkkelord

Utvalgte dokumenter

Milepæler og fremdrift

Her ser du utviklingen i reguleringsplaner, byggesaker og offentlige anbud.

Byggesak

Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

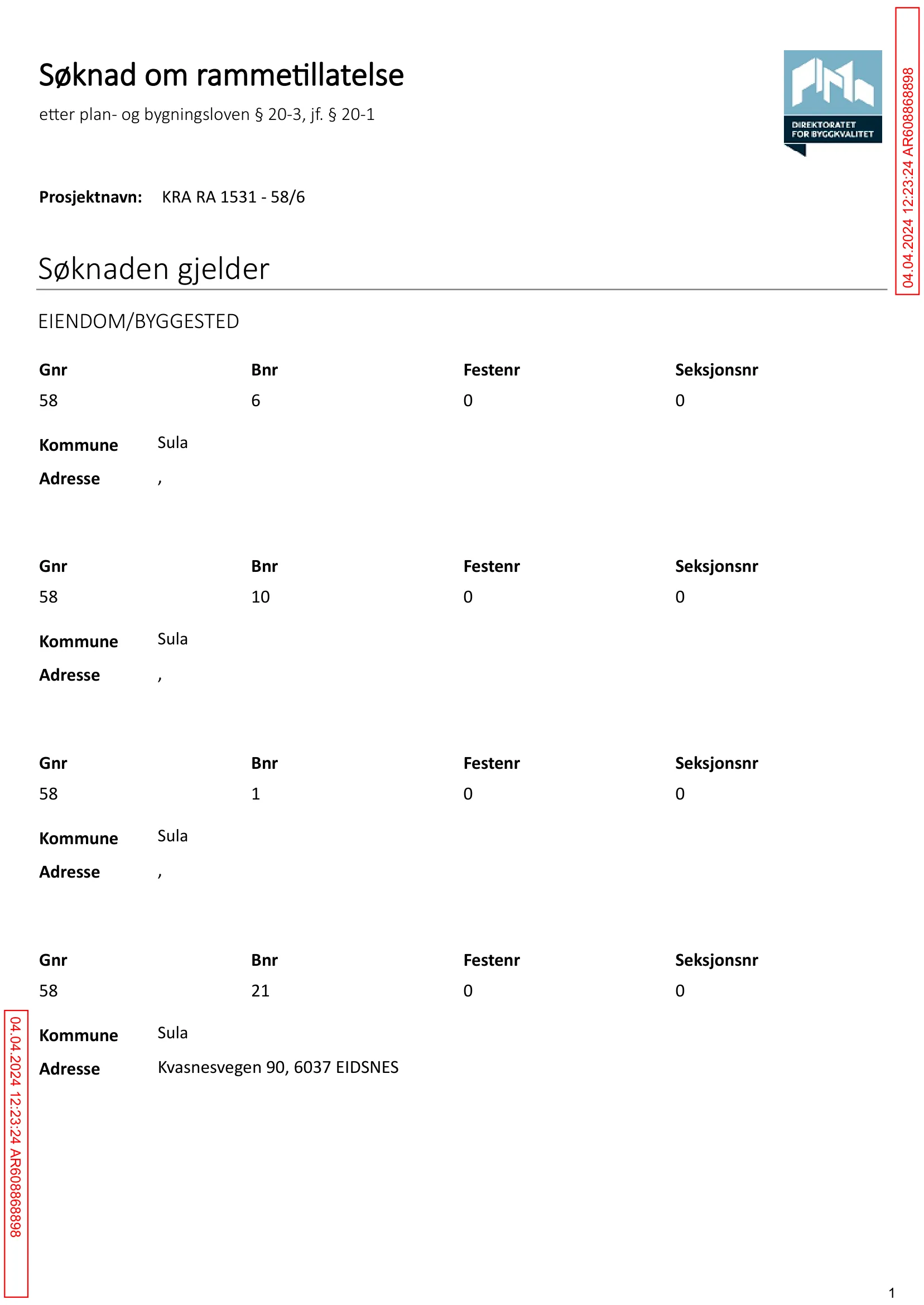

Søknad om rammetillatelse

4. Apr 2024

Vedtak om tillatelse

21. Jun 2024

Søknad om igangsettingstillatelse

11. Nov 2024

Søknad om igangsettingstillatelse

2. Jan 2025

Søknad om igangsettingstillatelse

18. Jun 2025

Søknad om igangsettingstillatelse

30. Jun 2025

Vedtak om igangsettingstillatelse

10. Sep 2025

Søknad om igangsettingstillatelse

17. Okt 2025

Vedtak om igangsettingstillatelse

20. Okt 2025

Søknad om igangsettingstillatelse

1. Jun 2026

Vedtak om igangsettingstillatelse

1. Jul 2026

Supplering av søknad

22. Sep 2026

Søknad om igangsettingstillatelse

2. Okt 2026

Vedtak om igangsettingstillatelse

27. Okt 2026

Byggesak

Gnr 58 bnr 1 - Ålesund Kommune - Søknad om rammetillatelse - Bygg for nytt avløpsrenseanlegg i fjell, med tilhørende utomhusarbeider og påhugg til fjelltunneler

Søknad om rammetillatelse

28. Feb 2024

Vedtak om tillatelse

17. Apr 2024

Søknad om igangsettingstillatelse

7. Mai 2024

Supplering av søknad

23. Mai 2024

Avklaringer og informasjon

26. Jun 2024

Supplering av søknad

9. Des 2024

Vedtak om tillatelse

26. Jun 2025

Vedtak om tillatelse

30. Jun 2025

Ingen av kategoriene passer

25. Aug 2025

Intern korrespondanse

12. Jan 2026

Søknad om endring av tillatelse

15. Jan 2026

Vedtak om endring av gitt tillatelse

3. Mar 2026

Søknad om endring av tillatelse

21. Sep 2026

Vedtak om endring av gitt tillatelse

13. Okt 2026

Selskaper og personer

Det er 36 selskaper koblet til dette prosjektet.

Lag en bruker eller logg inn for se navn, telefonnummer og e-post adresse til selskapene og kontaktpersonene (f.eks. prosjektleder hos entreprenørene).

project is visible
view internal notes
add project to a favourites list
request manual research of project

Bilder

Kongshaugen BLÅ Asplan Viak 1
Ill. Asplan Viak.

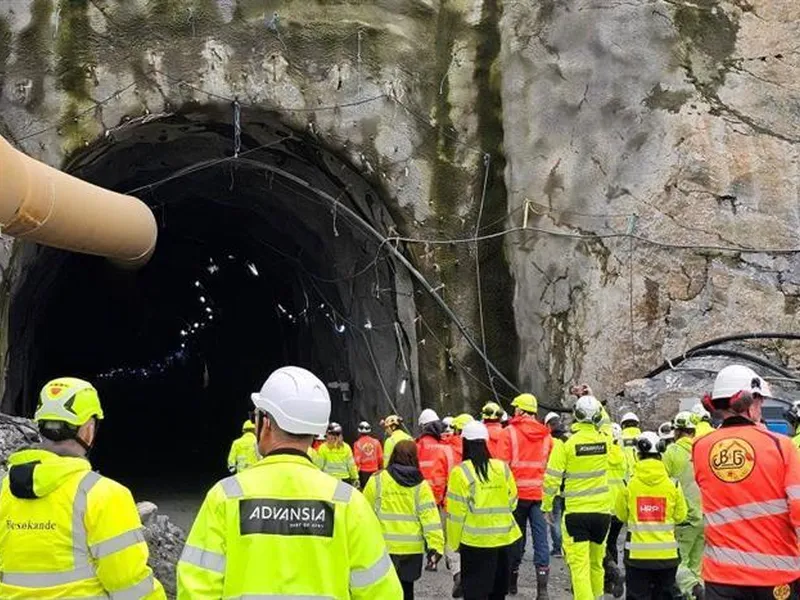

fleire personar i arbeidskle på veg inn i tunnel - Klikk for stort bilete

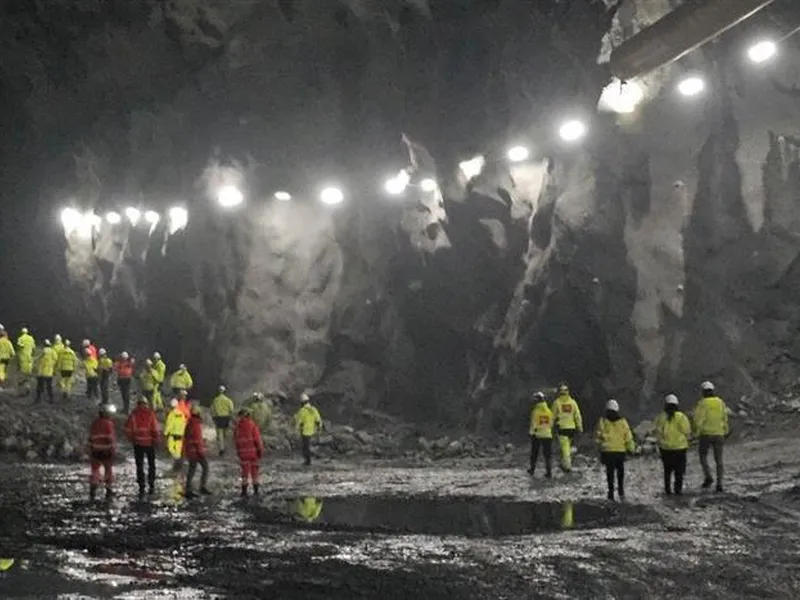

fleire personar i arbeidskle i berghall - Klikk for stort bilete
personar i berghall - Klikk for stort bilete

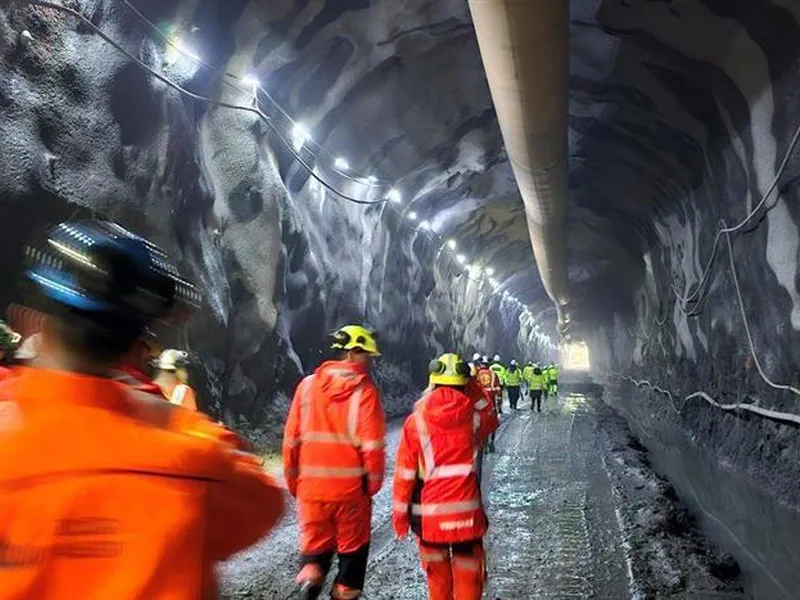

Personar i arbeidskle går ut av tunnel - Klikk for stort bilete

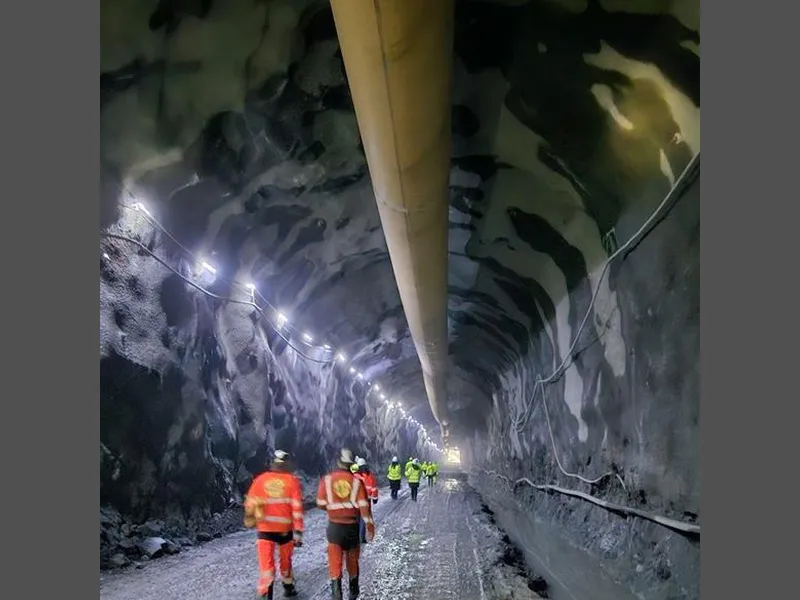

Klikk for stort bilete
Slik vil Kongshaugen reinseanlegg ved Storfjorden i Sula kommune se ut når det står ferdig i 2028. Illustrasjon: Asplan Viak
Visualisering av administrasjonsbygget til høyre, og med blått omriss vises tunnelene inn fra administrasjonsbygget og fjellhallene selve renseanlegget skal bygges i. Montasje: Asplan Viak

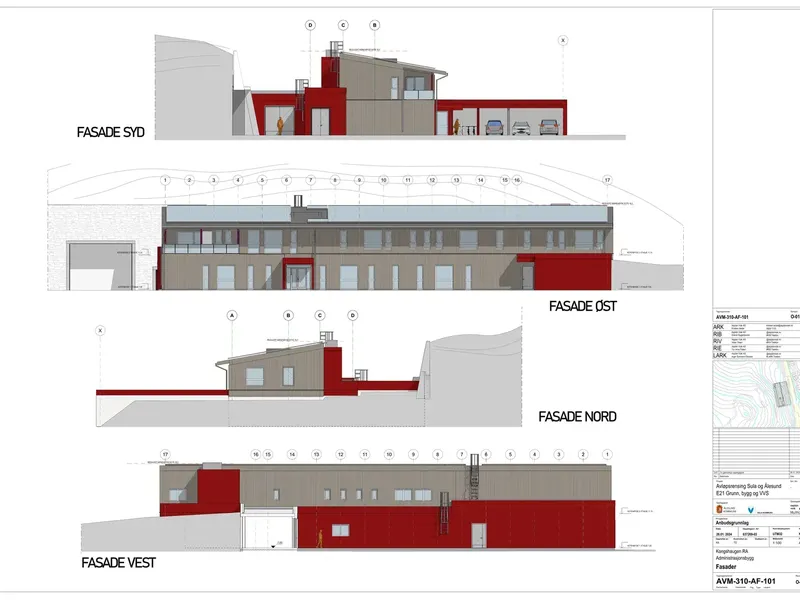

Fasade fra byggesøknad

Kart

Klikk for å se tegnforklaringer

Kilder

7. Nov 2026: Veidekke

Veidekkes betongpriser til Brynjar Øvstedal og Kongshaugen renseanlegg.. Veidekkes betongpriser til Brynjar Øvstedal og Kongshaugen renseanlegg I forb...

https://www.veidekke.no/aktuelt/pressemeldinger/veidekkes-betongpriser-til-brynjar-ovstedal-og-kongshaugen-renseanlegg/

8. Okt 2026: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

2. Okt 2026: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

26. Sep 2026: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

21. Sep 2026: Byggesak hos Sula kommune

2024/420 - Gnr 58 bnr 1 - Ålesund Kommune - Søknad om rammetillatelse - Bygg for nytt avløpsrenseanlegg i fjell, med tilhørende utomhusarbeider og påhugg til fjelltunneler

/pro/byggesak/Sula/62706

6. Jun 2026: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

1. Jun 2026: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

15. Jan 2026: Doffin.no

E61 Maskin og prosess Kongshaugen avløpsrenseanlegg - Kunngjøring kontraktsinngåelse Byggherre skal inngå kontrakt med én entreprenør for maskin- og p...

https://doffin.no/notices/2026-100981

15. Jan 2026: Byggesak hos Sula kommune

2024/420 - Gnr 58 bnr 1 - Ålesund Kommune - Søknad om rammetillatelse - Bygg for nytt avløpsrenseanlegg i fjell, med tilhørende utomhusarbeider og påhugg til fjelltunneler

/pro/byggesak/Sula/62706

7. Jan 2026: Ålesund kommune

viktig kontrakt for reinseanlegget signert. siste kontrakten for kongshaugen reinseanlegg er inngått med biowater technology på reinseteknisk maskin o...

https://alesund.kommune.no/aktuelt/siste-nytt/viktig-kontrakt-for-reinseanlegget-signert.68832.aspx

17. Okt 2025: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

7. Okt 2025: Ålesund kommune

Fest for ferdig utsprenging av berghallar og tunnelar. Gjennomslagsfest for Kongshaugen reinseanlegg. Fest for ferdig utsprenging av berghallar og tun...

https://alesund.kommune.no/aktuelt/siste-nytt/fest-for-ferdig-utsprenging-av-berghallar-og-tunnelar.67488.aspx

30. Jun 2025: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

24. Jun 2025: Manuell research

18. Jun 2025: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

27. Mai 2025: Doffin.no

E61 Maskin og prosess Kongshaugen avløpsrenseanlegg - Ny konkurranse (kvalifikasjonsfase) Byggherre skal inngå kontrakt med én entreprenør for maskin-...

https://doffin.no/notices/2025-108312

7. Mai 2025: Veidekke

Veidekke: Bygger renseanlegg for Ålesund og Sula.. Veidekke: Bygger renseanlegg for Ålesund og Sula Ålesund og Sula kommuner har skrevet kontrakt med ...

https://www.veidekke.no/aktuelt/pressemeldinger/veidekke-bygger-renseanlegg-for-alesund-og-sula/

2. Jan 2025: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

14. Nov 2024: Asplan Viak

Renere fjorder i sikte . Nå er gravingen i gang for nye Kongshaugen reinseanlegg for Ålesund og Sula kommuner. Anlegget skal være i drift ...

https://www.asplanviak.no/kvartalet/nyheter/renere-fjorder-i-sikte/

11. Nov 2024: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

8. Nov 2024: Doffin.no

E61 Maskin og prosess Kongshaugen (kvalifiseringsfase) Byggherre skal inngå kontrakt med én entreprenør for maskin- og prosessutstyr til Kongshaugen (...

https://doffin.no/notices/2024-116047

13. Mai 2024: Doffin.no

Invitasjon til markedsdialog - E61 Maskin og prosessutstyr Ålesund kommune og Sula kommune ønsker å informere markedet om kommende anskaffelse av mask...

https://doffin.no/notices/2024-107006

7. Mai 2024: Byggesak hos Sula kommune

2024/420 - Gnr 58 bnr 1 - Ålesund Kommune - Søknad om rammetillatelse - Bygg for nytt avløpsrenseanlegg i fjell, med tilhørende utomhusarbeider og påhugg til fjelltunneler

/pro/byggesak/Sula/62706

4. Apr 2024: Byggesak hos Sula kommune

2024/817 - Gnr 58 bnr 6 - Ålesund kommune - Sula kommune - søknad om tiltak - rammetillatelse - renseanlegg

/pro/byggesak/Sula/62609

28. Feb 2024: Byggesak hos Sula kommune

2024/420 - Gnr 58 bnr 1 - Ålesund Kommune - Søknad om rammetillatelse - Bygg for nytt avløpsrenseanlegg i fjell, med tilhørende utomhusarbeider og påhugg til fjelltunneler

/pro/byggesak/Sula/62706

Oppdateringer

7. Nov 2026

  • ... lagt til som Betongteknolog; arrangementsansvarlig og juryleder for ...
  • ... lagt til som Kommunikasjonssjef for ...
  • ... lagt til som Forskalingssnekker for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som kontakt for ...

8. Okt 2026

  • ... lagt til som Kontaktperson for ansvarsrett for ...

26. Sep 2026

  • ... lagt til som Ansvarsrett for landskapsutforming for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Entreprenør
  • ... lagt til som Entreprenør

21. Sep 2026

  • ... lagt til som Ansvarsrett for graving, masseforflytning, utomhus for ...
  • ... lagt til som Entreprenør

22. Jul 2026

  • Ferdigstillelse endret fra innen 2028 til 2028
  • Prosjektverdi endret fra 237 mNOK til 1829 mNOK
  • Kontraktsform endret fra Utførelsesentreprise til Delt entreprise
  • ... lagt til som Prosjektleder for ...
  • ... lagt til som Byggherre
  • ... lagt til som Entreprenør

6. Jun 2026

  • ... lagt til som Ansvarsrett for fjellsikring for ...
  • ... lagt til som Ansvarsrett for ventilasjon, luftbehandlingsanlegg for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Ansvarsrett for slokkesystemer for ...

1. Jun 2026

  • ... lagt til som Entreprenør
  • ... lagt til som Entreprenør
  • ... lagt til som Entreprenør

15. Jan 2026

  • Prosjektverdi endret fra 140 mNOK til 237 mNOK
  • Kontraktsform endret fra Hovedentreprise til Utførelsesentreprise
  • ... lagt til som Ansvarsrett for RI geo for ...
  • ... lagt til som Ansvarsrett for RI miljø for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Uavhengig kontrollør
  • ... lagt til som Entreprenør

7. Jan 2026

  • ... lagt til som Senior Project Manager for ...
  • ... lagt til som Dagleg leiar for ...
  • ... lagt til som Commercial Manager for ...
  • ... lagt til som Entreprenør

17. Okt 2025

  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Ansvarsrett for rørlegger for ...
  • ... lagt til som Ansvarsrett for fjellsikring, grunnboring for ...
  • ... lagt til som Entreprenør

7. Okt 2025

  • ... lagt til som Prosjektleiar for BLÅ fjordar (Project Leader for BLÅ fjorda for ...
  • ... lagt til som Varaordførar (Deputy Mayor) for ...

30. Jun 2025

  • ... lagt til som Ansvarsrett for kjerneboring for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Entreprenør
  • ... lagt til som Entreprenør

24. Jun 2025

  • ... lagt til som Prosjektleder for ...

18. Jun 2025

  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Ansvarsrett for oppmåling for ...
  • ... lagt til som Uavhengig kontrollør
  • ... lagt til som Entreprenør

27. Mai 2025

  • Ferdigstillelse endret fra fra 2028 til innen 2028
  • Prosjektverdi endret fra 400 mNOK til 140 mNOK
  • ... lagt til som Kontaktpunkt for ...

7. Mai 2025

  • Prosjektverdi endret fra 140 mNOK til 400 mNOK
  • ... lagt til som Distriktsleder for ...
  • ... lagt til som Kommunikasjonssjef for ...
  • ... lagt til som Utbygger

14. Nov 2024

  • Ferdigstillelse endret fra 1. halvår 2028 til fra 2028
  • ... lagt til som Oppdragsleder og seniorrådgiver for vann og miljø for ...

11. Nov 2024

  • ... lagt til som Ansvarsrett for RI geo for ...
  • ... lagt til som Ansvarsrett for RI Brann for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Ansvarsrett for RI Brann for ...
  • ... lagt til som Ansvarsrett for RI Byfy for ...
  • ... lagt til som Ansvarsrett for RI bygg for ...
  • ... lagt til som Ansvarsrett for sprengning for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...

8. Nov 2024

  • Prosjektverdi lagt til: 140 mNOK
  • ... lagt til som Kontaktpunkt for ...
  • ... lagt til som Byggherre

7. Mai 2024

  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Entreprenør

4. Apr 2024

  • Byggestart endret fra januar 2025 til January 2024
  • Ferdigstillelse endret fra desember 2027 til 1. halvår 2028
  • Totalt areal endret fra 709 kvm. til 5025 kvm
  • ... lagt til som Tiltakshaver (kontaktperson) for ...
  • ... lagt til som Ansvarsrett for RI Geo, RI Vent for ...
  • ... lagt til som Ansvarsrett for RI VVS for ...
  • ... lagt til som Ansvarlig søker (kontaktperson) for ...

28. Feb 2024

  • Totalt areal lagt til: 709 kvm
  • ... lagt til som Prosjektleiar for ...
  • ... lagt til som Ansvarsrett for RI Brann for ...
  • ... lagt til som Ansvarsrett for RI VA for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Kontaktperson for ansvarsrett for ...
  • ... lagt til som Ansvarsrett for RI bygg for ...
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Landskapsarkitekt
  • ... lagt til som Uavhengig kontrollør
  • ... lagt til som Uavhengig kontrollør

1. Jan 2000

  • Byggestart lagt til: januar 2025
  • Ferdigstillelse lagt til: desember 2027
  • Kontraktsform lagt til: Hovedentreprise
  • ... lagt til som Byggherre
  • ... lagt til som Byggherre
  • ... lagt til som Hovedentreprenør
  • ... lagt til som Entreprenør
  • ... lagt til som Entreprenør
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Innkjøpskonsulent
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Entreprenør
  • ... lagt til som Byggeledelse
  • ... lagt til som Arkitekt

Byggekamera

Har dette prosjektet et byggekamera?

Send oss en link på olav@pekeberg.com,
så legger vi det til her.
