Nye Aker sykehus utbygging og utvikling (1004, 201804677, 2071, 2211, 5204, NSA-0000-26-0019, NSA-1003-...)

Beskrivelse: Nye Aker sykehus bygges i etapper med 211 000 m², investering på 17 mrd. NOK. Moderne akuttsykehus med psykisk helse, ferdigstilt i 2031 for Oslos østlige bydeler. Les mer ↧

Kategorisering

Type prosjekt Nybygg
Hovedkategori Helse og omsorg
Underkategori Sykehus

Tidslinje

  1. 2021
    Forprosjekt
    2021 → høsten 2022
    Forprosjektet for Nye Aker sykehus startet i 2021, slik kilden oppgir. Team Aker leverte forprosjektrapporten for Nye Aker høsten 2022. Pressemeldingen 29. mars 2023 opplyser at rapporten ble levert høsten før.
  2. 2023
    Reguleringsplan vedtatt
    28. februar
    Den statlige reguleringsplanen for Nye Aker sykehus ble vedtatt 28. februar 2023, ifølge kilden.
  3. Detaljprosjektering start
    mars
    Team Aker går i gang med detaljprosjekteringen av Nye Aker, ifølge pressemeldingen 29. mars 2023. Formuleringen «nå går i gang» knytter oppstarten til tidspunktet for pressemeldingen, uten å angi en eksakt dag.
  4. Doffin Tilbudsåpning
    30. oktober
    Tilbudsåpningen var satt til 30.10.2023 kl. 12.00. Tidspunktet var oppgitt i kunngjøringen, publisert 18.09.2023.
  5. 2024
    Doffin forhåndskunngjøring/markedsdialog ferdig
    7. februar
    Helse Sør-Øst RHF inviterte til markedsdialog om brakkerigger på tomten for Nye Aker sykehus. Kunngjøringen ble sendt ut 7. februar 2024 kl. 10.55, og var dermed publisert innen kildedatoen 8. februar 2024.
  6. Grunnarbeider
    februar → 12. juni
    NRC Norge skal etter planen starte fundamenterings- og grunnarbeidene for utvidelsen av Nye Aker sykehus i februar 2024. Kilden oppgir dette som planlagt oppstart i en pressemelding omtalt 17. november 2023. Grunnarbeidene for somatikkbygget, det største bygget på sykehusområdet, var ferdigstilt da pressemeldingen ble publisert 12. juni 2025.
  7. Byggestart
    11. mars
    Det seremonielle første spadetaket for Nye Aker sykehus ble tatt mandag 11. mars 2024. Datoen følger av at kilden omtaler dagen som mandag og er datert 11. mars 2024.
  8. Riving
    12. mars
    Da saken ble publisert 12.03.2024, var rivingen av de gamle institusjonsbyggene og boligblokkene på tomta snart ferdig.
  9. Kontraktsinngåelse
    6. november
    Helse Sør-Øst RHF inngikk kontrakt med AF Gruppen Norge AS 6. november 2024 om råbyggarbeidene ved Nye Aker. Arbeidet omfatter blant annet grunn-, betong- og stålarbeider samt tekniske installasjoner.
  10. 2025
    Råbygg
    februar → april
    Arbeidene med råbygget i entreprise 2211 er planlagt å starte i februar 2025. Dette er den planlagte oppstarten slik den er oppgitt i kilden datert 25. oktober 2024. Arbeidene med råbygget i entreprise 2211 er planlagt ferdigstilt i april 2026. Dette er den planlagte ferdigstillelsen slik den er oppgitt i kilden datert 25. oktober 2024.
  11. Doffin kunngjøring
    4. april
    Helse Sør-Øst RHF kunngjorde prekvalifisering for entreprise 1004 om felles rigg og drift i innredningsfasen ved Nye Aker. Kunngjøringen ble sendt ut 4. april 2025 kl. 13.34.
  12. Doffin Tilbudsfrist
    13. mai
    tilbudsfrist: 2025-05-13
  13. Doffin prekvalifisering - søknadsfrist
    13. mai
    Fristen for å sende anmodning om deltakelse i prekvalifiseringen er 13. mai 2025 kl. 12.00. Kunngjøringen, sendt ut 4. april 2025, oppgir denne fristen.
  14. Grunnarbeider
    12. juni
    Grunnarbeidene for adkomst og teknisk sentral var i gang da pressemeldingen ble publisert 12. juni 2025.
  15. Doffin tildeling
    2. desember
    AF Decom AS ble kåret som vinner av kontrakten 2. desember 2025, ifølge kunngjøringen. Kontrakten gjelder felles rigg og drift i innredningsfasen i Somatikkbygget og VDS/TS-bygget, med blant annet RTB, brannsikkerhet, avfallshåndtering og inn- og utbæring.
  16. Råbygg
    17. desember
    Råbygget for Base Vest er om lag 65-70 prosent ferdigstilt, mens råbyggene for Høyblokka og Somatikk Base Øst reiser seg parallelt. Dette beskrives som pågående i kilden datert 17. desember 2025.
  17. 2026
    Rigg og mobilisering start
    første kvartal 2026
    Helse Sør-Øst RHF har innstilt AF Decom til kontrakten om felles rigg og drift i innredningsfasen i Somatikkbygget og VDS/TS-bygget på Nye Aker sykehus. Produksjonsstart er forventet i første kvartal 2026, ifølge kilden publisert 5. desember 2025.
  18. Doffin forhåndskunngjøring/markedsdialog start
    15. april
    Invitasjonen til markedsdialog om dørleveranser til Nye Aker ble sendt 15. april 2026. Kunngjøringen oppgir utsendelse kl. 15.59, mens eSender oppgir kl. 16.02.
  19. Kontrakt for samspill
    høsten 2026
    Veidekke har vunnet konkurransen om PHA Sør, og samspillsentreprisen skal utvikles frem til høsten 2026. Høsten 2026 er tidspunktet som er oppgitt for når utviklingsfasen skal være ferdig.
  20. Nå
  21. 2031
    Ferdigstilles
    sommeren 2031
    Nye Aker sykehus er planlagt ferdigstilt sommeren 2031. Dette er prosjektets oppgitte planlagte ferdigstillelsestidspunkt.
  22. Rigg og mobilisering ferdig
    tredje kvartal 2031
    Helse Sør-Øst RHF har innstilt AF Decom til kontrakten om felles rigg og drift i innredningsfasen i Somatikkbygget og VDS/TS-bygget på Nye Aker sykehus. Ferdigstillelse er forventet i tredje kvartal 2031, ifølge kilden publisert 5. desember 2025.

Interessert i byggeprosjekter?

Prosjektdatabasen til Norsk Byggedata er laget for deg som jobber med salg i byggebransjen.

Klikk for å se flere byggeprosjekter Oslo

Adresse

link to google maps

Oslo > Oslo

Trondheimsveien 235
0586 Oslo

Verdi og størrelse

Kontraktsform Hovedentreprise
Prosjektverdi 192 mNOK
Pris per kvm 1 500 NOK/kvm
Areal 128 000 kvm

Hva skal bygges?

Antall bygninger 2 stk
Etasjer 18 stk
Antall sengeplasser 164 stk
symbol for environmental classifications

Miljøsertifiseringer

BREEAM Very Good

Symbol for Brannkonsept

Brannkonsept

Ingen registrerte

Aktører

Byggherre
3 selskaper
Arkitekt
5 selskaper
Landskapsarkitekt
Bjørbekk & Lindheim
RI
9 selskaper
Hovedentreprenør
AF Gruppen
Entreprenør
11 selskaper

Klikk på aktørene for å se kontakter

Juster hvilke aktører du ser her.

symbol for document serach

Nøkkelord

Utvalgte dokumenter

Selskaper og personer

Det er 39 selskaper koblet til dette prosjektet.

Lag en bruker eller logg inn for se navn, telefonnummer og e-post adresse til selskapene og kontaktpersonene (f.eks. prosjektleder hos entreprenørene).

project is visible
view internal notes
add project to a favourites list
request manual research of project

Bilder

Aker sykehus slik det ser ut i dag. Foto: Oslo universitetssykehus
Aker sykehus slik det ser ut i dag. Foto: Oslo universitetssykehus
En mann som holder et flagg
Aker sykehus slik det ser ut i dag. Foto: Oslo universitetssykehus
Helse Sør-Øst RHF har innstilt AF Decom til entreprisen for felles entreprenørrigg i forbindelse med utbyggingen av Nye Aker. Illustrasjon: Helse Sør-Øst RHF.
Helse Sør-Øst RHF har innstilt AF Decom til entreprisen for felles entreprenørrigg i forbindelse med utbyggingen av Nye Aker.
Oppdraget består i levering, montering, drift og vedlikehold og nedrigging av‏‏‪‪‪‎‪‏‎‪‪‎‏‏‪‏‪‏‏ entreprenørrigger på Nye Aker sykehus
Helse Sør-Øst RHF har innstilt AF Decom til entreprisen for felles entreprenørrigg i forbindelse med utbyggingen av Nye Aker.
Nye Aker Sykehus Somatikkbygget

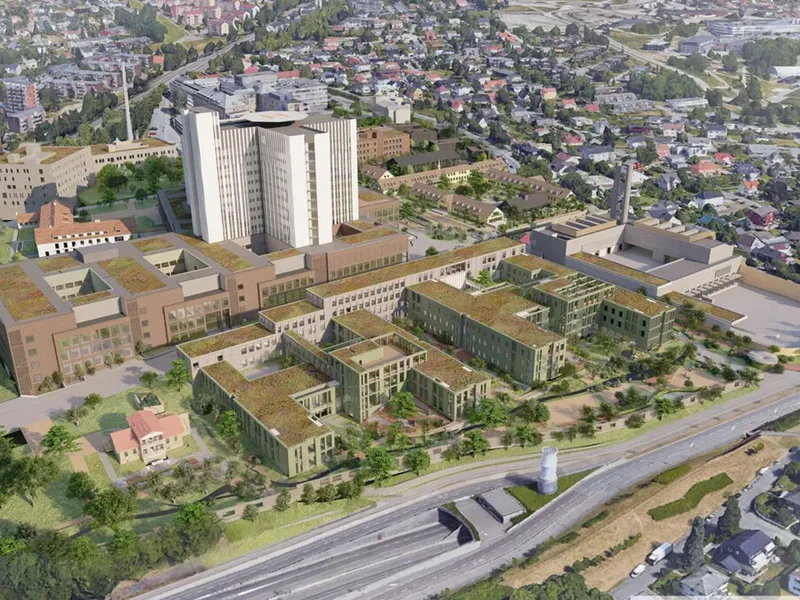

Nye Aker sykehus bygges ut i etapper. Illustrasjon: Team Aker.

Kart

Klikk for å se tegnforklaringer

Kilder

17. Apr 2026: Doffin.no

Invitasjon til markedsdialog Dørleveranser - Nye Aker Formålet er å innhente innspill fra markedet før utarbeidelse av endelig konkurransegrunnlag.. ...

https://doffin.no/notices/2026-106905

31. Mar 2026: Doffin.no

Kontrakt Entreprise 1004 Felles rigg og drift innredningsfase - Nye Aker Hovedelementene i oppdraget er felles rigg og drift for innredningsfase i Som...

https://doffin.no/notices/2026-106139

12. Mar 2026: Doffin.no

Kontrakt Entreprise 1003 Felles rigg og drift råbygg - Nye Aker Hovedoppgaver for felles rigg og drifts ytelser råbygg:Etablere og drifte provisorisk ...

https://doffin.no/notices/2026-104910

11. Mar 2026: Doffin.no

Kontrakt Entreprise 2211 Råbygg somatikk base vest - Nye Aker I 2211 Råbygg Vest skal det utføres mindre grunnarbeider, betongarbeider for fundamenter...

https://doffin.no/notices/2026-104841

27. Feb 2026: Doffin.no

Kontrakt Entreprise 2410 Påstøp, mur og kjerneboring - Nye Aker Formålet med anskaffelsen er å engasjere en leverandør som skal stå ansvarlig for ytel...

https://doffin.no/notices/2026-104007

5. Des 2025: NTB Kommunikasjon

Innstilt til ny kontrakt på Nye Aker sykehus. Helse Sør-Øst RHF har innstilt AF Decom, et selskap i AF Gruppen, til kontrakten Felles rigg og drift in...

https://kommunikasjon.ntb.no/pressemelding/18741381/innstilt-til-ny-kontrakt-pa-nye-aker-sykehus?publisherId=4556438&lang=no

5. Des 2025: AF Gruppen

Innstilt til ny kontrakt på Nye Aker sykehus. Helse Sør-Øst RHF har innstilt AF Decom, et selskap i AF Gruppen, til kontrakten Felles rigg og drift in...

https://www.afgruppen.no/nyheter/2025/12/innstilt-til-ny-kontrakt-pa-nye-aker-sykehus/

1. Sep 2025: Doffin.no

Invitasjon til markedsdialog om samspillsentreprise 2071 PHA Nord og Midt Helse Sør-Øst RHF ved prosjektorganisasjonen inviterer til markedsdialog for...

https://doffin.no/notices/2025-112498

16. Jun 2025: Manuell research

12. Jun 2025: Mynewsdesk

Grunnsteinsmarkering for Nye Aker sykehus. Den 11. juni ble en ny milepæl for Norges største lokalsykehus markert, når Helse Sør-Øst RHF og Oslo unive...

https://www.mynewsdesk.com/no/sweco-norge/pressreleases/grunnsteinsmarkering-for-nye-aker-sykehus-3391614

11. Jun 2025: Sykehusbygg HF

Grunnstein lagt ned på nye Aker sykehus. I dag ble grunnsteinen for Nye Aker lagt ned, fjorten måneder etter byggestart. Nye Aker blir lokalsykehus fo...

https://www.sykehusbygg.no/nyheter/grunnstein-lagt-ned-pa-nye-aker-sykehus/

7. Apr 2025: Doffin.no

Prekvalifisering Entreprise 1004 Felles rigg og drift innredningsfase - Nye Aker Hovedelementene i oppdraget er felles rigg og drift for innredningsfa...

https://doffin.no/notices/2025-105507

26. Mar 2025: Doffin.no

Prekvalifisering Entreprise 2410 Påstøp, mur og kjerneboring - Nye Aker Formålet med anskaffelsen er å engasjere en leverandør som skal stå ansvarlig ...

https://doffin.no/notices/2025-104741

25. Okt 2024: Bygg.no

AF Gruppen fikk stor kontrakt på Nye Aker sykehus . AF Gruppen er av Helse Sør-ØST RHF innstilt som entreprenør for utførelse entreprisen «2211 Råbygg...

https://www.bygg.no/af-gruppen-oslo-sykehus/af-gruppen-fikk-stor-kontrakt-pa-nye-aker-sykehus/2712452

25. Okt 2024: NTB Kommunikasjon

Innstilt til oppdrag på Nye Aker sykehus. AF Gruppen er av Helse Sør-ØST RHF innstilt som entreprenør for utførelse av entreprise 2211 Råbygg somatikk...

https://kommunikasjon.ntb.no/pressemelding/18297468/innstilt-til-oppdrag-pa-nye-aker-sykehus?publisherId=4556438&lang=no

17. Okt 2024: Doffin.no

Kontrakt Entreprise 1002 Felles entreprenørrigg Denne entreprisen (1002) består i levering, montering, drift og vedlikehold og nedrigging av entrepren...

https://doffin.no/notices/2024-114821

27. Sep 2024: Bygg.no

Entreprenør innstilt på Nye Aker. AF Gruppen er innstilt som entreprenør for Felles entreprenørrigg på Nye Aker sykehus i Oslo av Helse Sør-Øst RHF.. ...

https://www.bygg.no/af-gruppen-kontrakter-sykehusbygg/entreprenor-innstilt-pa-nye-aker/2699520

27. Sep 2024: NTB Kommunikasjon

Innstilt som entreprenør av Helse Sør-Øst RHF på Nye Aker. AF Gruppen er innstilt som entreprenør av Helse Sør-Øst RHF for Felles entreprenørrigg på N...

https://kommunikasjon.ntb.no/pressemelding/18258201/innstilt-som-entreprenor-av-helse-sor-ost-rhf-pa-nye-aker?publisherId=4556438&lang=no

27. Sep 2024: AF Gruppen

Innstilt som entreprenør av Helse Sør-Øst RHF på Nye Aker. AF Gruppen er innstilt som entreprenør av Helse Sør-Øst RHF for Felles entreprenørrigg på N...

https://www.afgruppen.no/nyheter/2024/09/innstilt-som-entreprenor-av-helse-sor-ost-rhf-pa-nye-aker/

14. Mai 2024: Doffin.no

Entreprise 6501 Tøy- og avfallsug - Nye Aker Totalentreprise K6501 Tøy- og avfallssug er en teknisk totalentreprise som omfatter prosjektering, leveri...

https://doffin.no/notices/2024-107092

13. Mai 2024: Doffin.no

Prekvalifisering Entreprise 2211 Råbygg somatikk base vest - Nye Aker I 2211 Råbygg Vest skal det utføres mindre grunnarbeider, betongarbeider for fun...

https://doffin.no/notices/2024-107012

8. Mai 2024: Doffin.no

Invitasjon til markedsdialog logistikk for Entreprise 1004 Felles rigg og drift innredningsfase - Nye Aker Leveransen gjelder anskaffelse for logistik...

https://doffin.no/notices/2024-106756

29. Apr 2024: Doffin.no

Prekvalifisering Entreprise 1003 Felles rigg og drift råbygg - Nye Aker Hovedoppgaver for felles rigg og drifts ytelser råbygg:Etablere og drifte prov...

https://doffin.no/notices/2024-106226

25. Apr 2024: Doffin.no

Prekvalifisering Entreprise 1002 Felles entreprenørrigg Denne entreprisen (1002) består i levering, montering, drift og vedlikehold og nedrigging av e...

https://doffin.no/notices/2024-106031

11. Mar 2024: Bygg.no

Første spadetak for nye Aker sykehus. Oslos ordfører og helseministeren deltok under det seremonielle første spadetaket for nye Aker sykehus i Oslo.. ...

https://www.bygg.no/forste-spadetak-for-nye-aker-sykehus/1548467!/

28. Feb 2024: Doffin.no

Invitasjon til markedsdialog entreprise 2311 Tett bygg - Somatikk i prosjekt Nye Aker Dette er en innledende runde i planleggingen av tett bygg entrep...

https://doffin.no/notices/2024-102888

8. Feb 2024: Doffin.no

Invitasjon til markedsdialog om leveranse av brakkerigger til Nye Aker Helse Sør-Øst RHF sin prosjektorganisasjon for sykehusprosjektene i Oslo invite...

https://doffin.no/notices/2024-101792

26. Jan 2024: Doffin.no

Kontraktstildeling Entreprise 2111 - Grunnarbeider somatikk - Nye Aker Formålet med anskaffelsen er å engasjere en entreprenør som skal stå ansvarlig ...

https://doffin.no/notices/2024-101095

5. Jan 2024: Doffin.no

Invitasjon til markedsdialog om råbygg Somatikk i prosjekt Nye Aker Helse Sør-Øst RHF sin prosjektorganisasjon for sykehusprosjektene i Oslo inviterer...

https://doffin.no/notices/2024-100160

12. Des 2023: Doffin.no

Prekvalifisering - Entreprise 6501 Tøy- og avfallsug - Nye Aker Totalentreprise K6501 Tøy- og avfallssug er en teknisk totalentreprise som omfatter pr...

https://doffin.no/notices/2023-102107

5. Des 2023: Doffin.no

Invitasjon til leverandørdialog for sterilsentral - prosessutstyr og automasjon - Nye Aker Det inviteres til leverandørdialog for prosessutstyr og aut...

https://doffin.no/notices/2023-101821

17. Nov 2023: Bygg.no

NRC Norge innstilt til sykehuskontrakt i Oslo. Helse Sør-Øst har innstilt NRC Norge AS til en av kontraktene på Nye Aker sykehus i Oslo.. NRC Norge in...

https://www.bygg.no/nrc-norge-innstilt-til-sykehuskontrakt-i-oslo/1539928!/

23. Sep 2023: Doffin.no

Prekvalifisering - Entreprise 7221 Støttemur mot ring 3 - Nye Aker Plassbygget støttemur i betong og støyskjerm Klikk her https://permalink.mercell.co...

https://doffin.no/notices/2023-315153

18. Sep 2023: Doffin.no

Entreprise 1007 Høyspent byggestrøm - Nye Aker Entreprisen omfatter leie av nettstasjoner for byggestrøm. Leieavtalen inneholder også leie av driftsle...

https://doffin.no/notices/2023-331442

5. Jul 2023: Doffin.no

Invitasjon til markedsdialog om «Støttemur mot ring 3» i prosjekt Nye Aker Helse Sør-Øst RHF sin prosjektorganisasjon for sykehusprosjektene i Oslo in...

https://doffin.no/notices/2023-642439

7. Jun 2023: Doffin.no

Prekvalifisering Entreprise 2111 - Grunnarbeider somatikk - Nye Aker Formålet med anskaffelsen er å engasjere en entreprenør som skal stå ansvarlig fo...

https://doffin.no/notices/2023-647819

13. Apr 2023: Doffin.no

Entreprise 4001 - Forberedende og gjennomgående arbeider Elektro og IKT - Nye Aker - Prekvalifisering Formålet med anskaffelsen er å engasjere entrepr...

https://doffin.no/notices/2023-668890

13. Apr 2023: Doffin.no

Entreprise 3001 - Forberedende arbeider VVS - Nye Aker - Prekvalifisering Formålet med anskaffelsen er å engasjere entreprenør for entreprise 3001 For...

https://doffin.no/notices/2023-677340

12. Apr 2023: Doffin.no

Entreprise 2902 Riving boligblokker - Nye Aker Prekvalifisering Formålet med anskaffelsen er å engasjere entreprenør for entreprise 2902 Riving boligb...

https://doffin.no/notices/2023-684720

29. Mar 2023: Mynewsdesk

Team Aker skal prosjektere Norges største lokalsykehus - Nye Aker . Gjennom Team Aker skal selskapene Sweco, Multiconsult, RATIO Arkitekter og Arkitem...

https://www.mynewsdesk.com/no/sweco-norge/pressreleases/team-aker-skal-prosjektere-norges-stoerste-lokalsykehus-nye-aker-3242964

4. Mar 2023: Doffin.no

Invitasjon til markedsdialog om grunnarbeider Somatikkbygg i prosjekt Nye Aker Helse Sør-Øst RHF sin prosjektorganisasjon for sykehusprosjektene i Osl...

https://doffin.no/notices/2023-654087

28. Feb 2023: Sweco

Første spadetak ved Norges største lokalsykehus. Team Aker, ved Sweco, Multiconsult, RATIO Arkitekter og Arkitema, deltok 11. mars ved markering av by...

https://www.sweco.no/aktuelt/pressemeldinger/forste-spadetak-ved-norges-storste-lokalsykehus/

30. Jan 2023: Doffin.no

Entreprise 2901 Riving sykehusbygg - Prekvalifisering - Nye Aker Formålet med anskaffelsen er å engasjere entreprenør for entreprise 2901 Riving sykeh...

https://doffin.no/notices/2023-653778

6. Mai 2021: Arealplan fra Oslo kommune

https://innsyn.pbe.oslo.kommune.no/saksinnsyn/showfile.asp?jno=2021063891&fileid=9488778

30. Jan 2018: Bygg.no

Viktig milepæl for nytt Aker sykehus - kontrakt signert. Startskuddet for nytt Aker sykehus gikk i formiddag, da kontrakten for arkitekt- og rådgivend...

https://www.bygg.no/viktig-milepael-for-nytt-aker-sykehus-kontrakt-signert/1342333!/

30. Jan 2018: NTB Kommunikasjon

Kontrakt signert: Viktig milepæl for nytt Aker sykehus. Startskuddet for nytt Aker sykehus gikk i formiddag, da kontrakten for arkitekt- og rådgivende...

https://kommunikasjon.ntb.no/pressemelding/16581297/kontrakt-signert-viktig-milepael-for-nytt-aker-sykehus?publisherId=16391437

Sykehusbygg HF

Byggestart for prosjektet Nye Aker sykehus. -Dette er en svært viktig trinn videre i utviklingen av Oslo universitetssykehus, sa administrerende direk...

https://www.sykehusbygg.no/nyheter/byggestart-for-nye-aker-sykehus/

Sweco

Bygger sykehus med gode relasjoner - Sweco Norge. Som prosjektleder for utbyggingen av Nye Aker Sykehus sitter Trond Øverland med førstehånds kunnskap...

https://www.sweco.no/aktuelt/nyheter/bygger-sykehus-med-gode-relasjoner/

Sweco

Milepæl for Nye Aker sykehus. Nå er forprosjektrapporten for Nye Aker sykehus levert til prosjektorganisasjonen til Helse Sør-Øst HF. Rapporten inngår...

https://www.sweco.no/aktuelt/nyheter/milepael-for-nye-aker-sykehus/

Sweco

Team Aker skal prosjektere Norges største lokalsykehus – Nye Aker.. Bilde fra venstre: Dag Bøhler, Karl Otto Jansen, Linda Hårvik og Wilhelm Berner-Ni...

https://www.sweco.no/aktuelt/nyheter/team-aker-skal-prosjektere-norges-storste-lokalsykehus-nye-aker/

Sweco

Grunnsteinsmarkering for Nye Aker sykehus. Den 11. juni ble en ny milepæl for Norges største lokalsykehus markert, når Helse Sør-Øst RHF og Oslo unive...

https://www.sweco.no/aktuelt/pressemeldinger/grunnsteinsmarkering-for-nye-aker-sykehus/

Oppdateringer

3. Jul 2026

  • Ferdigstillelse endret fra slutten av 2031 til sommeren 2031
  • Totalt areal endret fra 200000 kvm. til 128000.0 kvm
  • ... lagt til som Administrerende direktør for ...
  • ... lagt til som Entreprenør

17. Apr 2026

  • ... lagt til som Gruppeleder for ...

31. Mar 2026

  • Prosjektverdi endret fra 320 mNOK til 192 mNOK

12. Mar 2026

  • Prosjektverdi endret fra 264 mNOK til 320 mNOK
  • ... lagt til som Kontaktpunkt for ...
  • ... lagt til som Entreprenør

11. Mar 2026

  • Prosjektverdi endret fra 61 mNOK til 264 mNOK

27. Feb 2026

  • Prosjektverdi endret fra 7900 mNOK til 61 mNOK
  • ... lagt til som Entreprenør

23. Feb 2026

  • Ferdigstillelse endret fra 4. kvartal 2031 til slutten av 2031
  • Totalt areal endret fra 198000 kvm. til 200000 kvm
  • ... lagt til som Prosjektleder for ...
  • ... lagt til som VP Digital energy Nordic Baltic for ...
  • ... lagt til som End User Sales for ...
  • ... lagt til som Direktør for digital energi for ...
  • ... lagt til som Entreprenør

17. Des 2025

  • Ferdigstillelse endret fra 2031 til 4. kvartal 2031
  • Prosjektverdi endret fra 155 mNOK til 7900 mNOK
  • Totalt areal endret fra 211000.0 kvm. til 198000 kvm
  • ... lagt til som Entreprenør
  • ... lagt til som Entreprenør
  • ... lagt til som Samspillsentreprenør
  • ... lagt til som Entreprenør
  • ... lagt til som Leverandør av byggevarer
  • ... lagt til som Entreprenør
  • ... lagt til som Utbygger

5. Des 2025

  • Prosjektverdi endret fra 212 mNOK til 155 mNOK
  • Kontraktsform endret fra Samspillsentreprise til Hovedentreprise

1. Sep 2025

  • Kontraktsform endret fra Hovedentreprise til Samspillsentreprise
  • ... lagt til som Kontaktpunkt for ...

16. Jun 2025

  • ... lagt til som Prosjektleder for ...

12. Jun 2025

  • Ferdigstillelse endret fra Summer 2026 til 2031
  • Totalt areal endret fra 188000.0 kvm. til 211000.0 kvm
  • ... lagt til som Rådgivende ingeniør

11. Jun 2025

  • ... lagt til som Prosjektdirektør for ...
  • ... lagt til som Programdirektør for ...
  • ... lagt til som Administrerende direktør for ...
  • ... lagt til som Overlege i avdeling for akuttpsykiatri voksne for ...

26. Mar 2025

  • ... lagt til som Gruppeleder for ...
  • ... lagt til som Utbygger

25. Okt 2024

  • Prosjektverdi endret fra 113 mNOK til 212 mNOK
  • Kontraktsform lagt til: Hovedentreprise
  • ... lagt til som Konserndirektør for ...

17. Okt 2024

  • Prosjektverdi endret fra 120 mNOK til 113 mNOK

27. Sep 2024

  • Prosjektverdi endret fra 43 mNOK til 120 mNOK
  • ... lagt til som Konserndirektør energi & miljø og bygg, samfunnsansvar for ...
  • ... lagt til som Konsernsjef for ...
  • ... lagt til som Hovedentreprenør
  • ... lagt til som Entreprenør

14. Mai 2024

  • Prosjektverdi endret fra 17200 mNOK til 43 mNOK
  • ... lagt til som Entreprenør

13. Mai 2024

  • ... lagt til som Kontaktpunkt for ...

29. Apr 2024

  • Ferdigstillelse endret fra 2031 til Summer 2026

11. Mar 2024

  • Byggestart endret fra mars 2024 til 11. mars 2024
  • Prosjektverdi endret fra 304 mNOK til 17200 mNOK
  • ... lagt til som Klinikkleder psykisk helse og avhengighet for ...
  • ... lagt til som Leietaker

28. Feb 2024

  • ... lagt til som Kontaktpunkt for ...

8. Feb 2024

  • ... lagt til som Kontaktpunkt for ...

26. Jan 2024

  • Prosjektverdi endret fra 303 mNOK til 304 mNOK
  • ... lagt til som Kontaktpunkt for ...

5. Des 2023

  • ... lagt til som Contact point for ...

17. Nov 2023

  • Prosjektverdi endret fra 17000 mNOK til 303 mNOK
  • ... lagt til som Entreprenør

18. Sep 2023

  • ... lagt til som Contact point for ...

5. Jul 2023

  • ... lagt til som Contact point for ...

13. Apr 2023

  • ... lagt til som Contact point for ...
  • ... lagt til som Områdeleder U4 for ...

12. Apr 2023

  • ... lagt til som Contact point for ...

29. Mar 2023

  • ... lagt til som Kommunikasjonsdirektør / pressekontakt for ...
  • ... lagt til som Senior kommunikasjonsrådgiver for ...

4. Mar 2023

  • Ferdigstillelse endret fra fra 2031 til 2031
  • Totalt areal endret fra 209000 kvm. til 188000.0 kvm
  • ... lagt til som Kontaktpunkt for ...

28. Feb 2023

  • Ferdigstillelse endret fra 2031 til fra 2031
  • Totalt areal endret fra 246600.0 kvm. til 209000 kvm
  • ... lagt til som Byggherre

6. Mai 2021

  • Totalt areal endret fra 211000 kvm. til 246600.0 kvm
  • ... lagt til som Fagkyndig for ...
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Arkitekt

30. Jan 2018

  • ... lagt til som Prosjektdirektør for ...
  • ... lagt til som Arkitekt og partner for ...
  • ... lagt til som Leder for divisjon bygninger for ...
  • ... lagt til som Konserndirektør for ...
  • ... lagt til som Daglig leder for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som Arkitekt
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Landskapsarkitekt
  • ... lagt til som Arkitekt

1. Jan 2000

  • Byggestart lagt til: mars 2024
  • Ferdigstillelse lagt til: 2030
  • Ferdigstillelse endret fra 2030 til fra 2031
  • Ferdigstillelse endret fra fra 2031 til 2030
  • Ferdigstillelse endret fra 2030 til 2031
  • Prosjektverdi lagt til: 17000 mNOK
  • Totalt areal lagt til: 211000 kvm
  • ... lagt til som Prosjektleder for ...
  • ... lagt til som Klinikkleder i klinikk for psykisk helse og avhengighet for ...
  • ... lagt til som Leder av brukerutvalget for ...
  • ... lagt til som Seksjonsleder i Oslo Universitetssykehus for ...
  • ... lagt til som Administrerende direktør for ...
  • ... lagt til som Ordfører i Oslo for ...
  • ... lagt til som Helse- og omsorgsminister for ...
  • ... lagt til som Prosjektdirektør nye Aker for ...
  • ... lagt til som Oppdragsansvarlig for Team Aker ANS for ...
  • ... lagt til som Administrerende direktør for ...
  • ... lagt til som Programdirektør for ...
  • ... lagt til som Oppdragsansvarlig for Team Aker for ...
  • ... lagt til som kontakt for ...
  • ... lagt til som Oppdragsansvarlig for ...
  • ... lagt til som Prosjektlederassistent / bistår Trond Øverland med prosjekt for ...
  • ... lagt til som Byggherre
  • ... lagt til som Stakeholder
  • ... lagt til som Regulatorisk myndighet
  • ... lagt til som Arkitekt
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Arkitekt
  • ... lagt til som Byggeledelse
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Rådgivende ingeniør
  • ... lagt til som Byggherre
  • ... lagt til som Byggeledelse

Byggekamera

Har dette prosjektet et byggekamera?

Send oss en link på olav@pekeberg.com,
så legger vi det til her.
